LDC LUCAS DO RIO VERDE
47.067.525/0159-97
AMAZONAS, 2279-S - SALA 2 - MENINO DE DEUS, LUCAS DO RIO VERDE - MT, 78455000 - BRASIL.
Raphael Bento
07 a 13/08/2025
Estruturação
Julia Wochner
Marcelo Alves
Realizar a estruturação das redes de dados e elétrica estabilizada e não estabilizada no escritório da unidade.
Coletar materiais na unidade de Sorriso (Rack 12U, Dutotecs, Tomadas, Patch Cords); Realizar troca da rack no CPD em Lucas do Rio Verde pela Rack 12U.

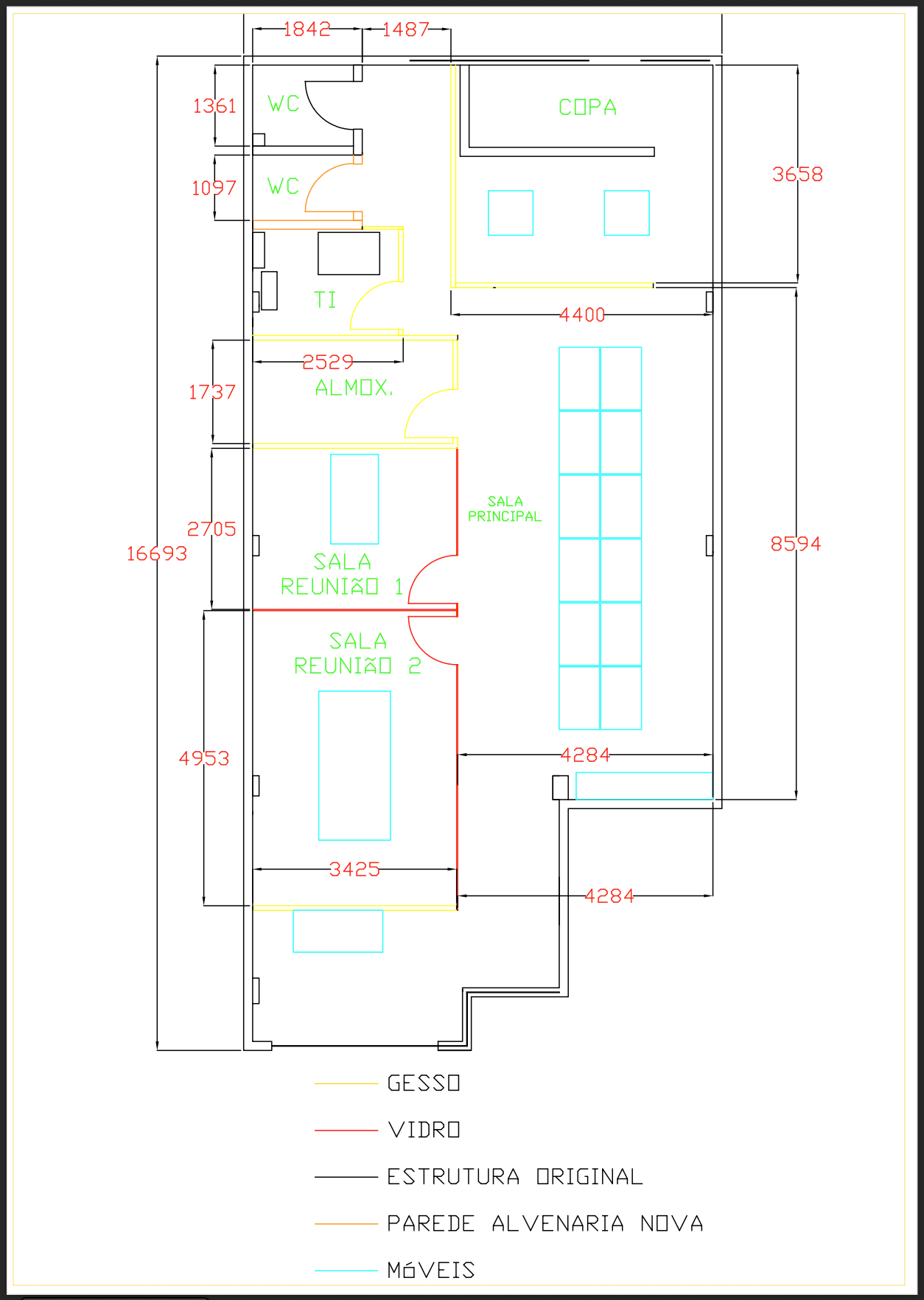

* Identificar melhor local no CPD para instalação do Rack 12U;

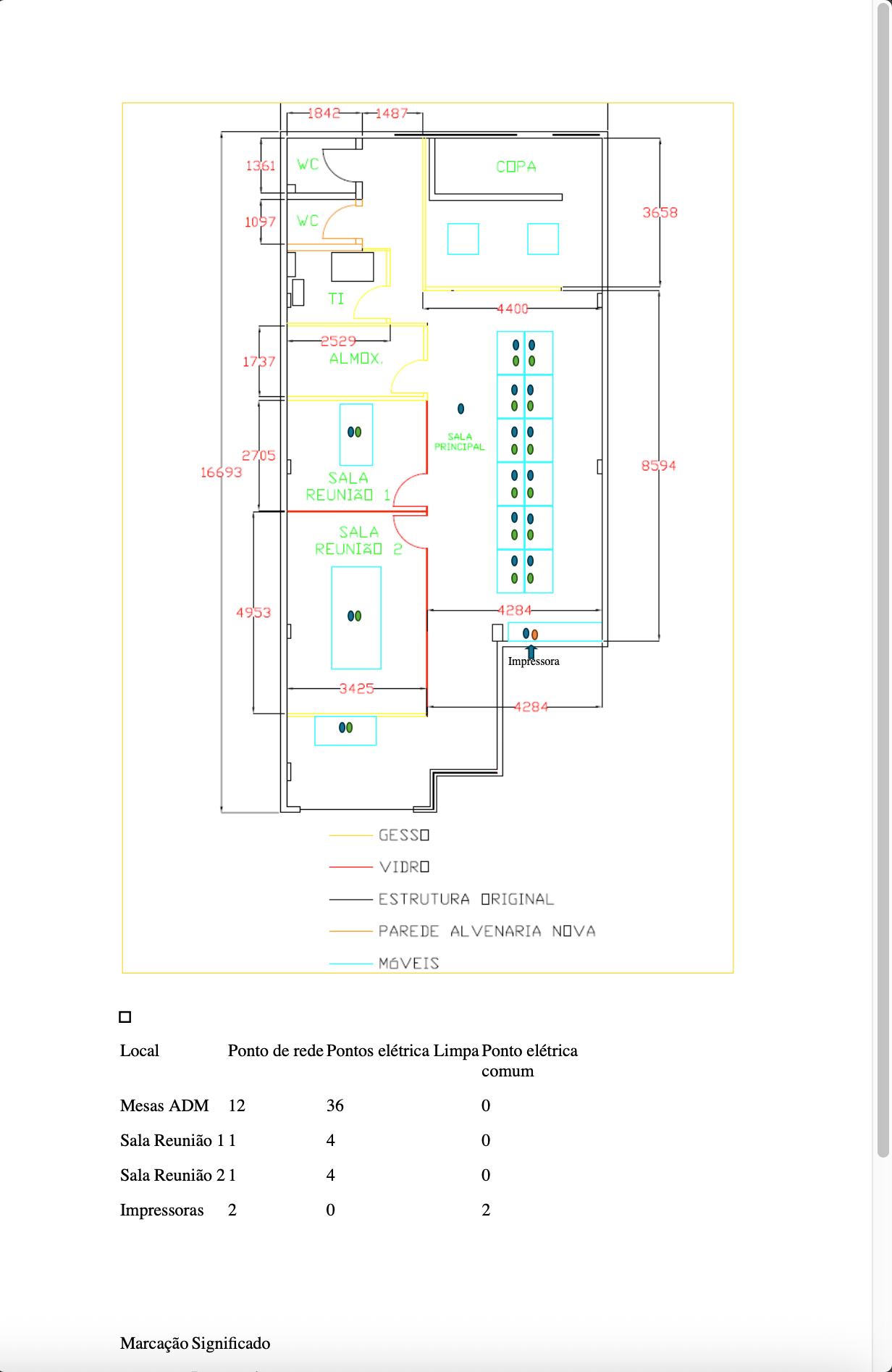

* Realizar passagem de 12 pontos de rede nas baias;

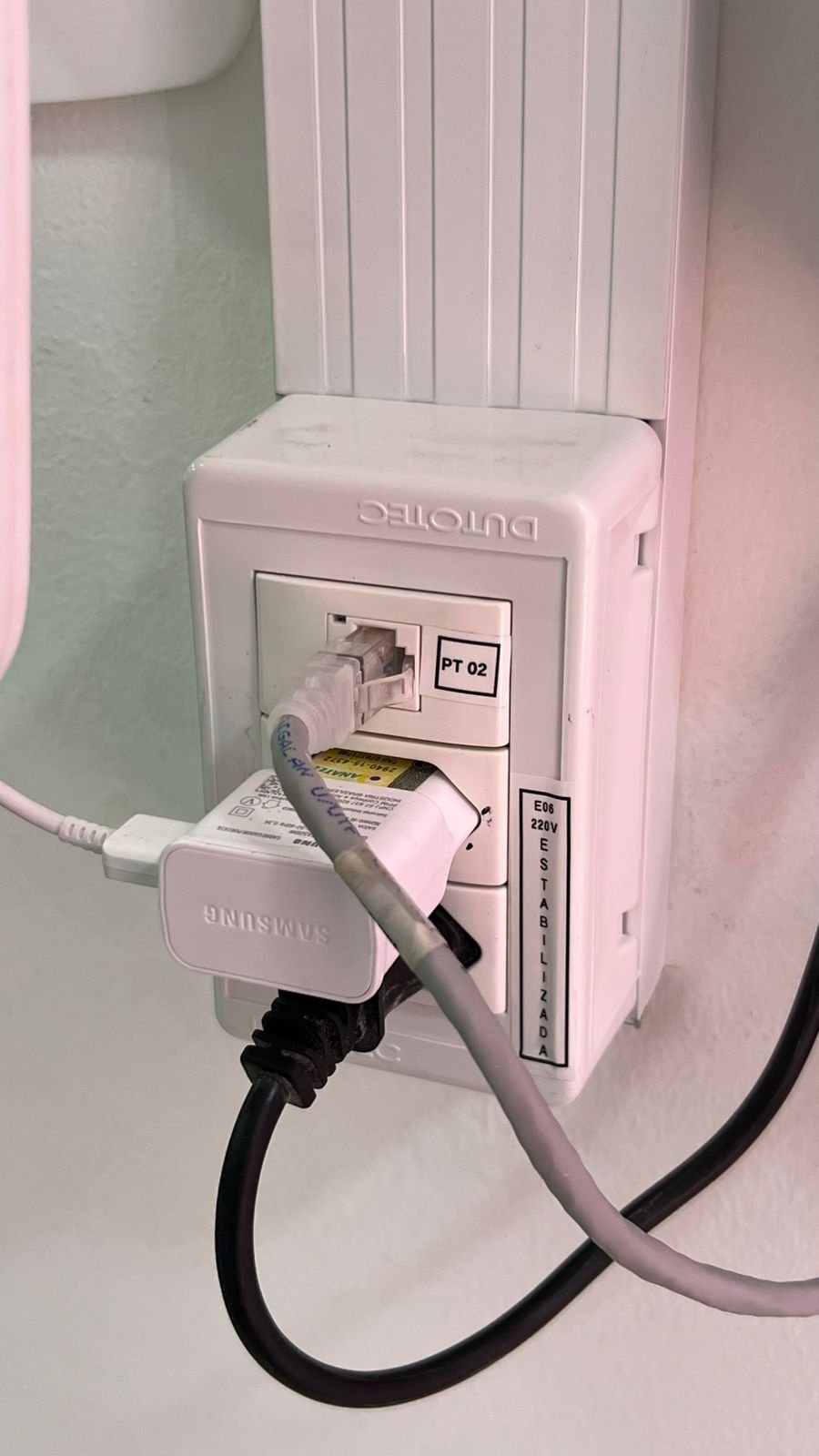

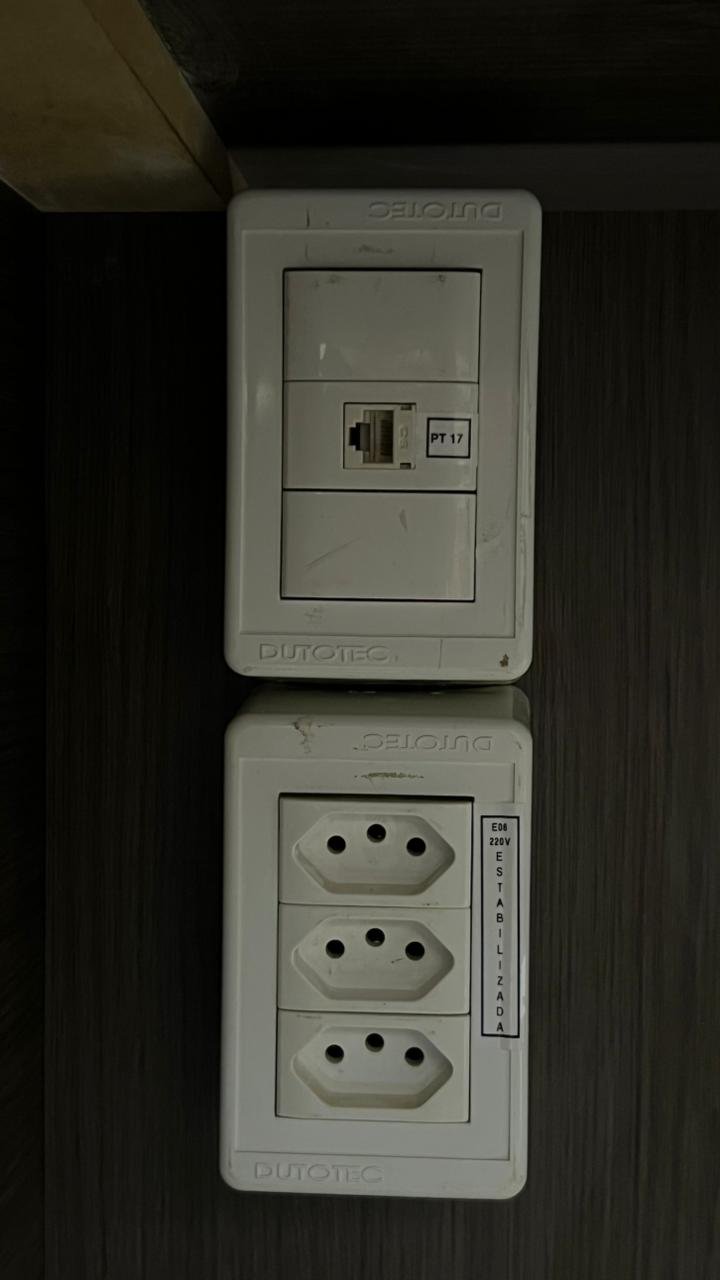

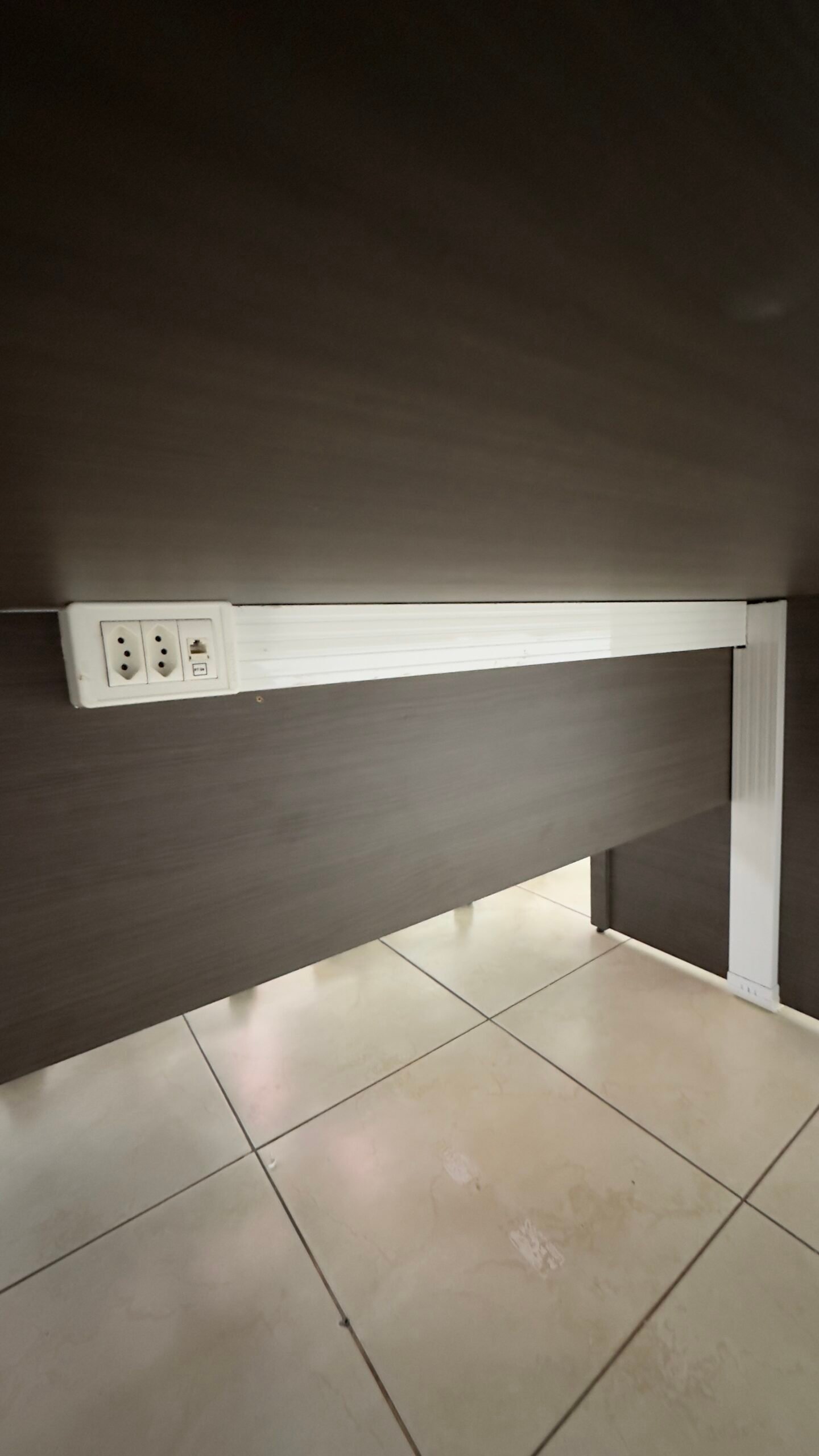

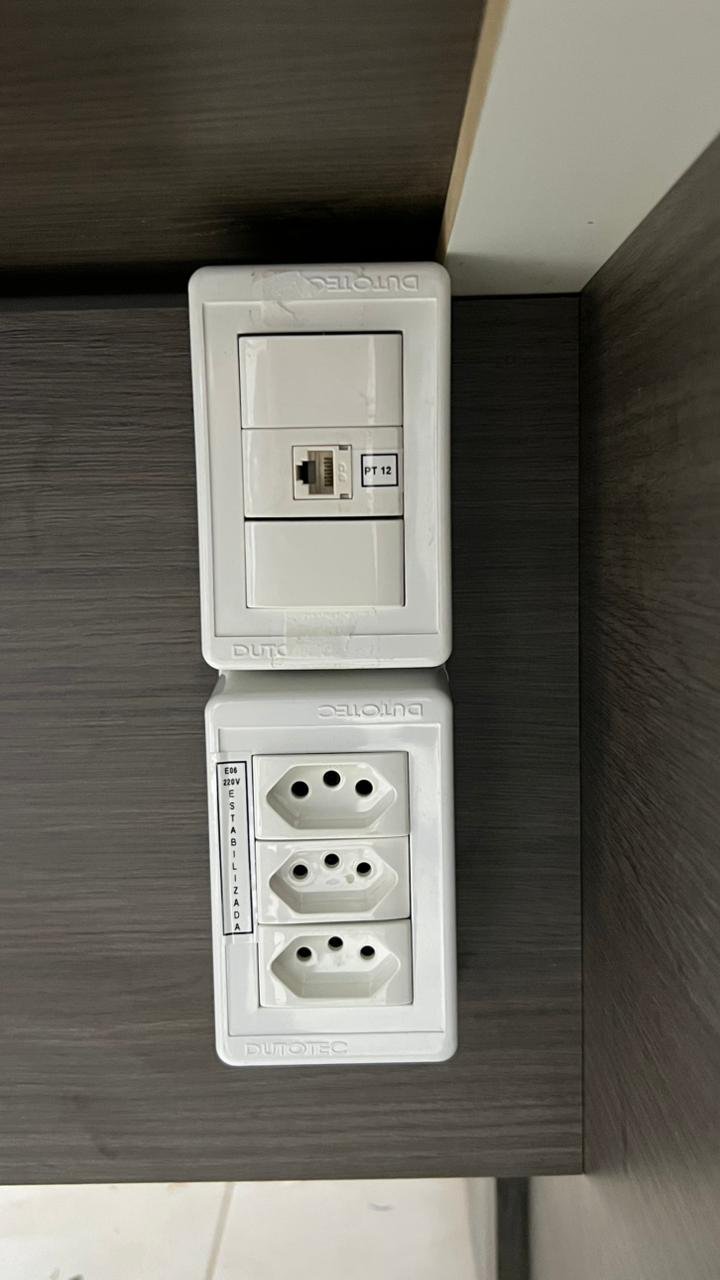

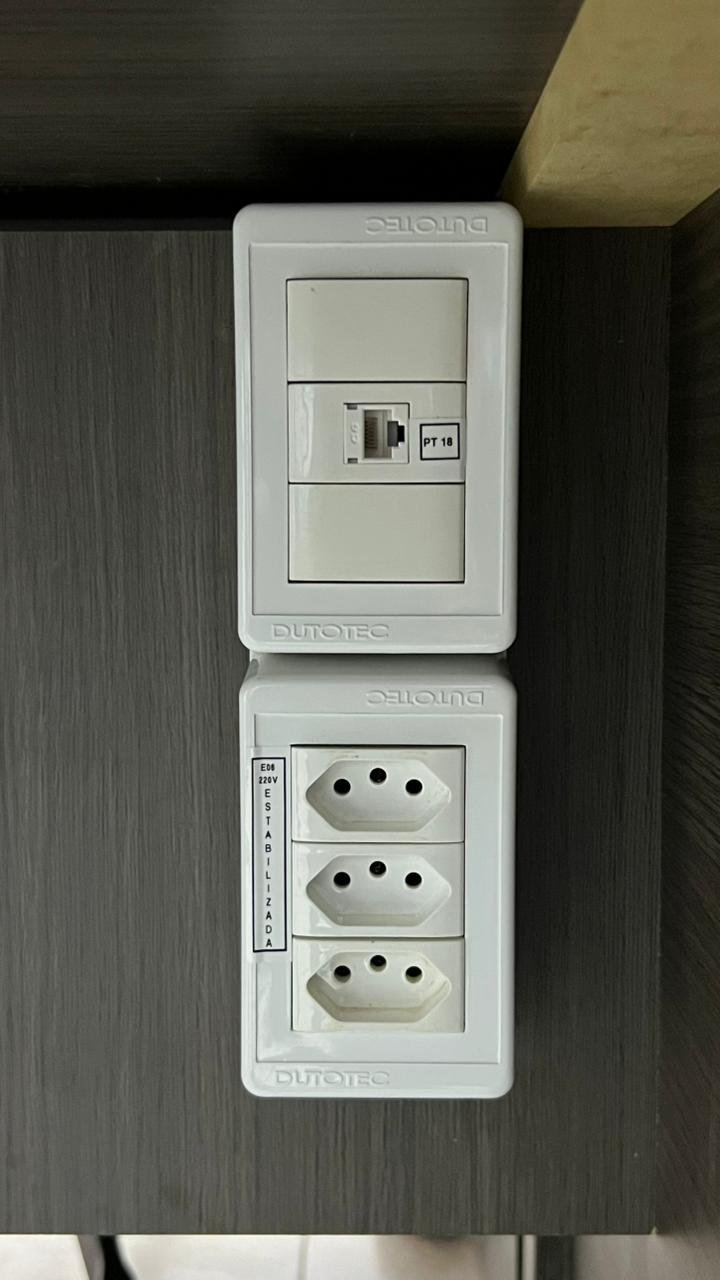

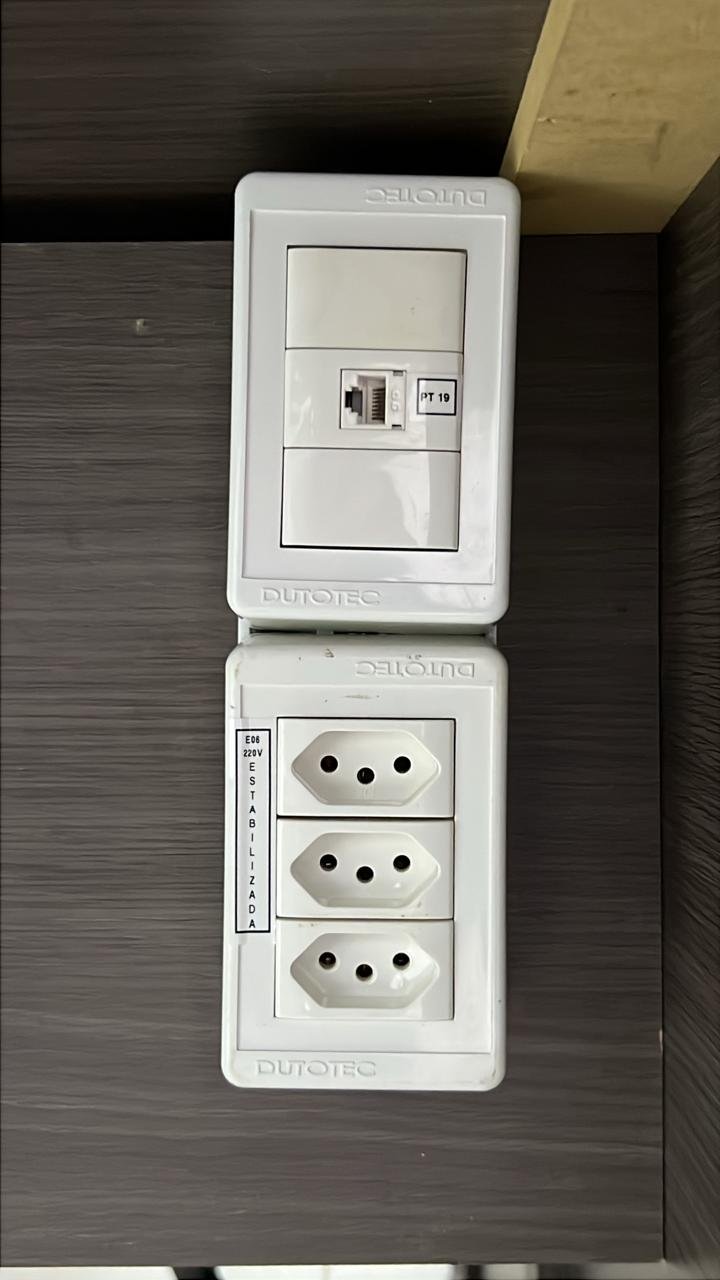

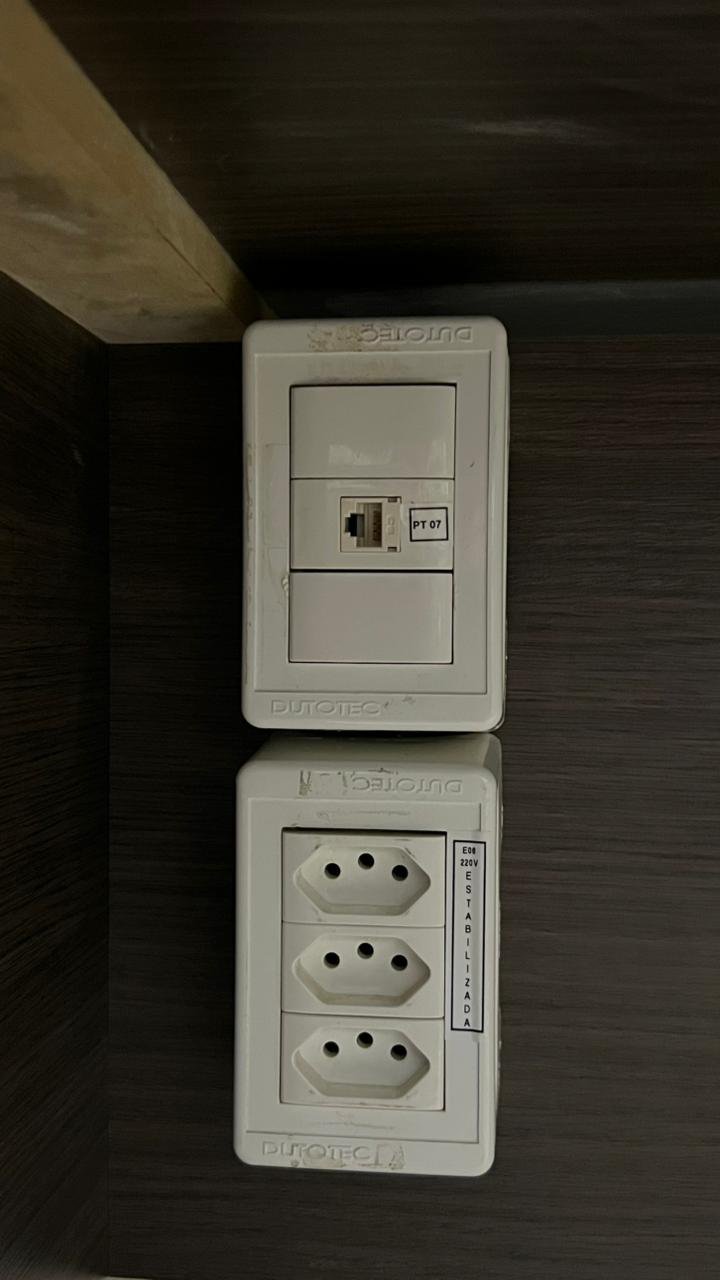

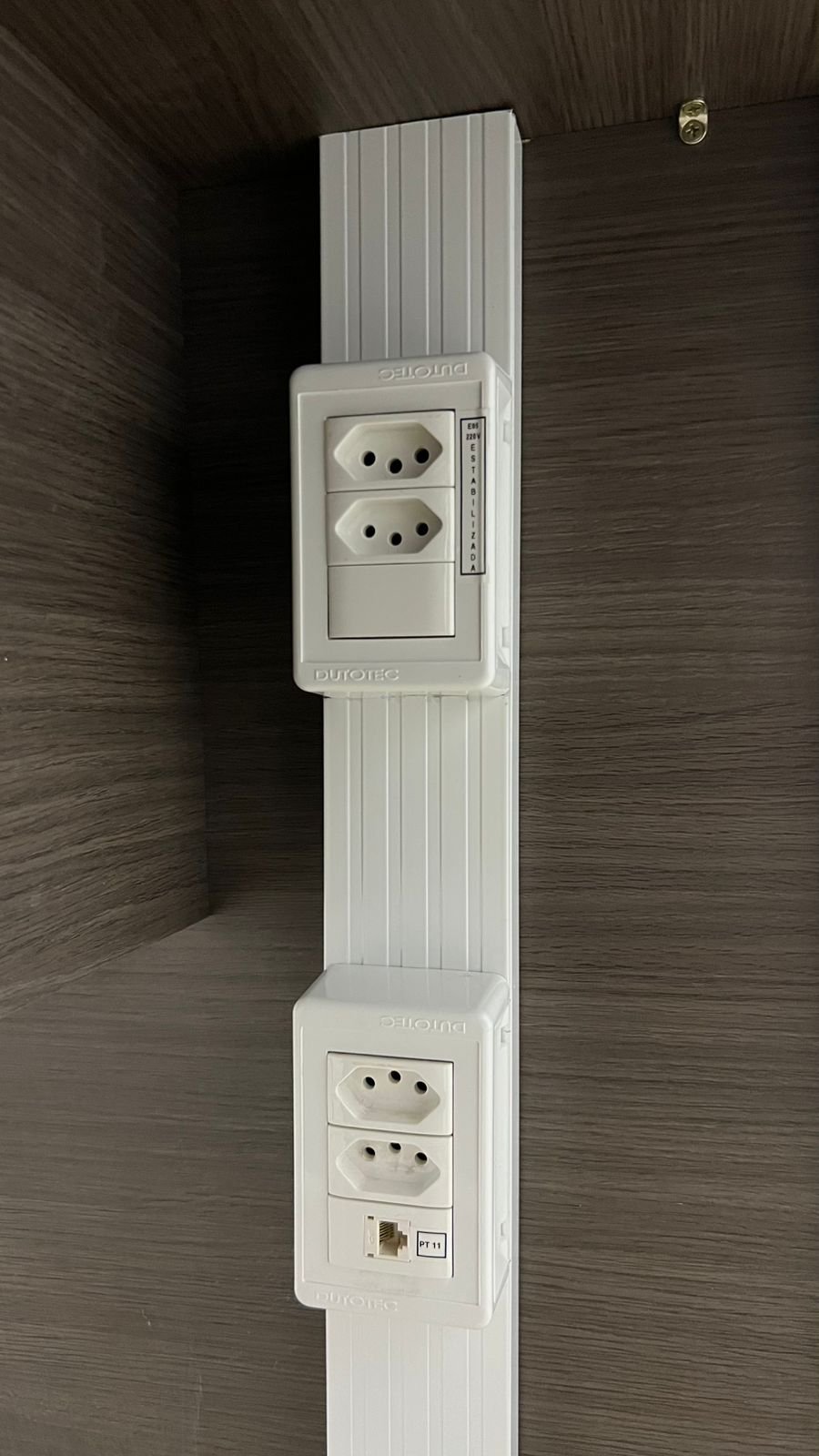

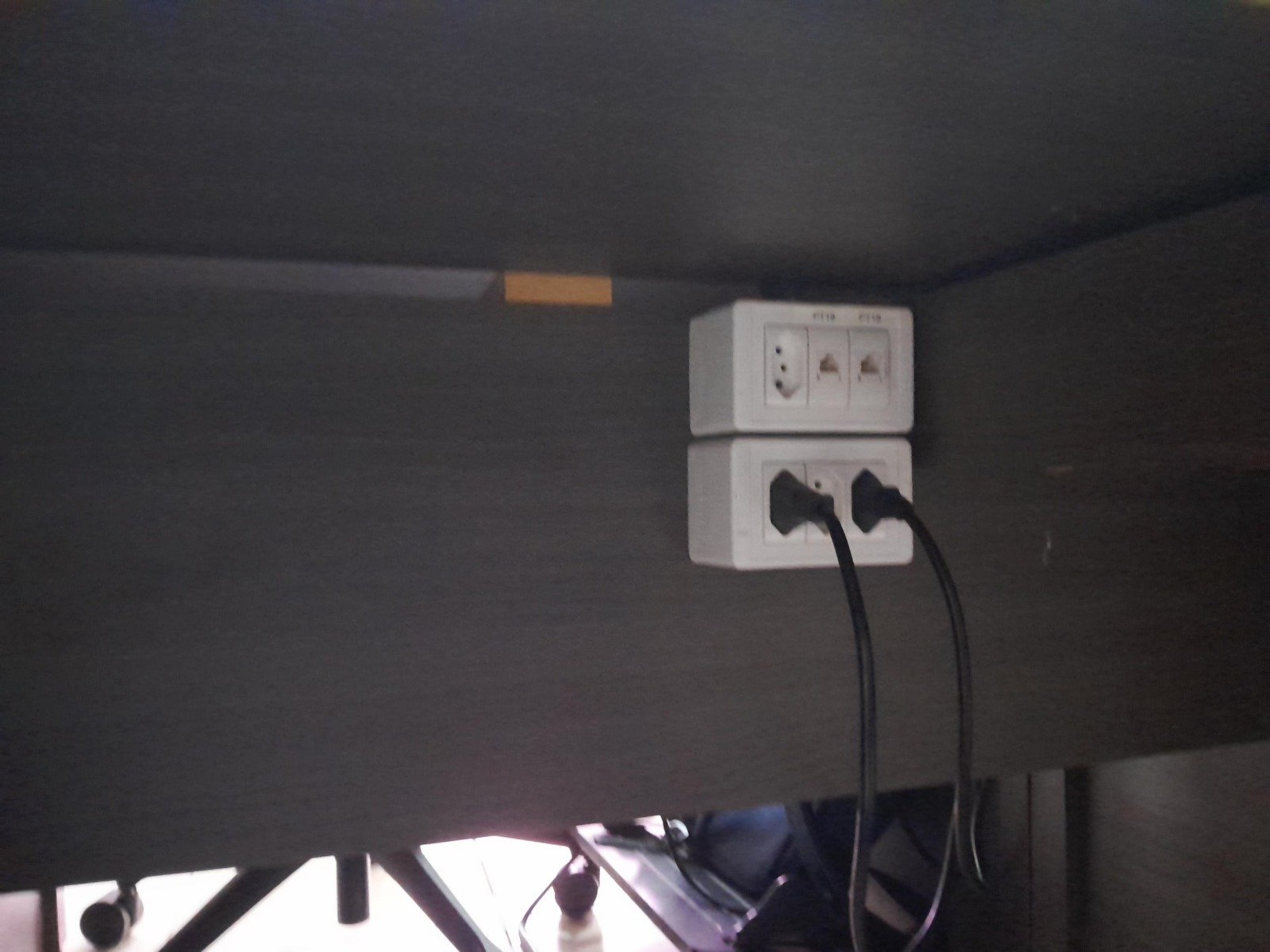

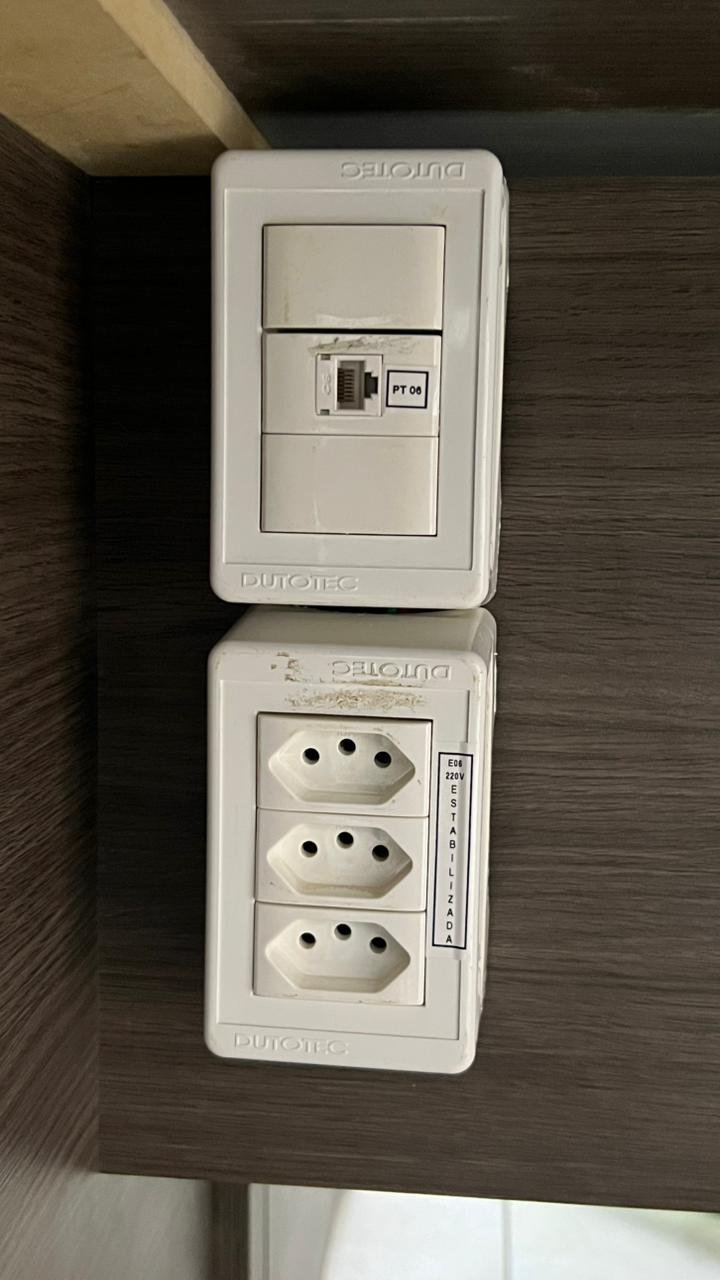

* Realizar a criação de 36 pontos elétricos estabilizados nas baias (3 por mesa);

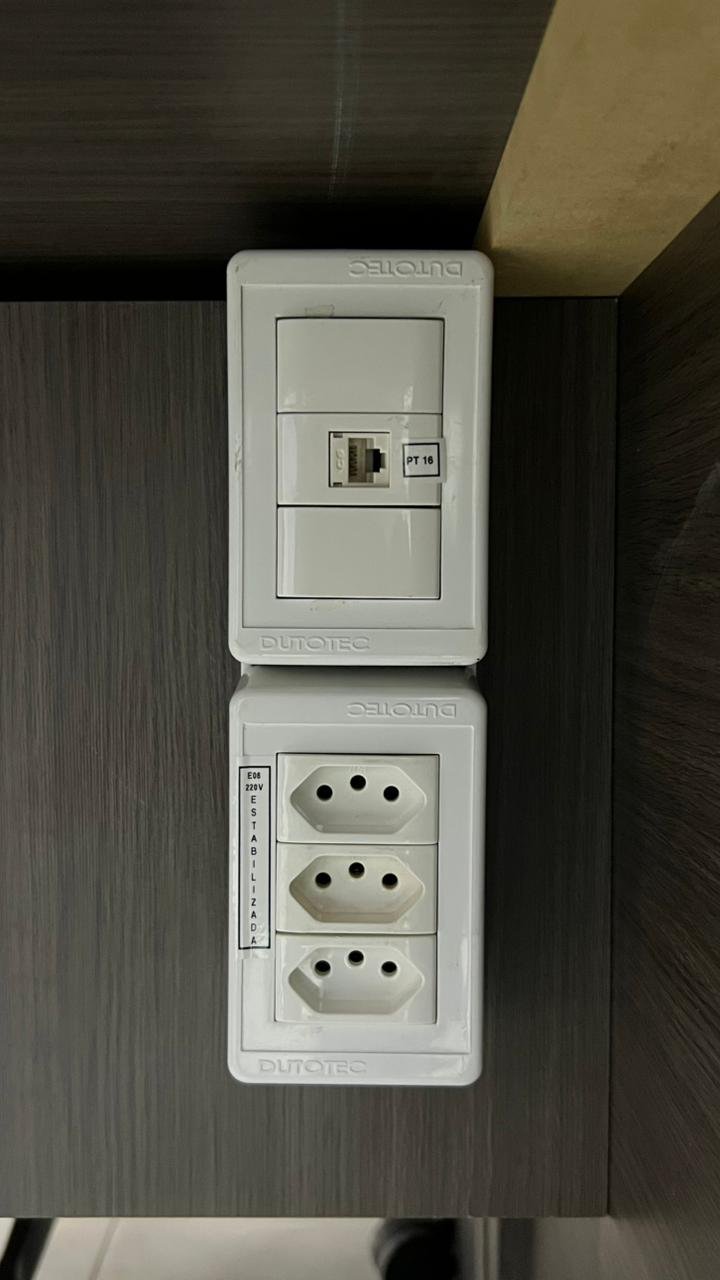

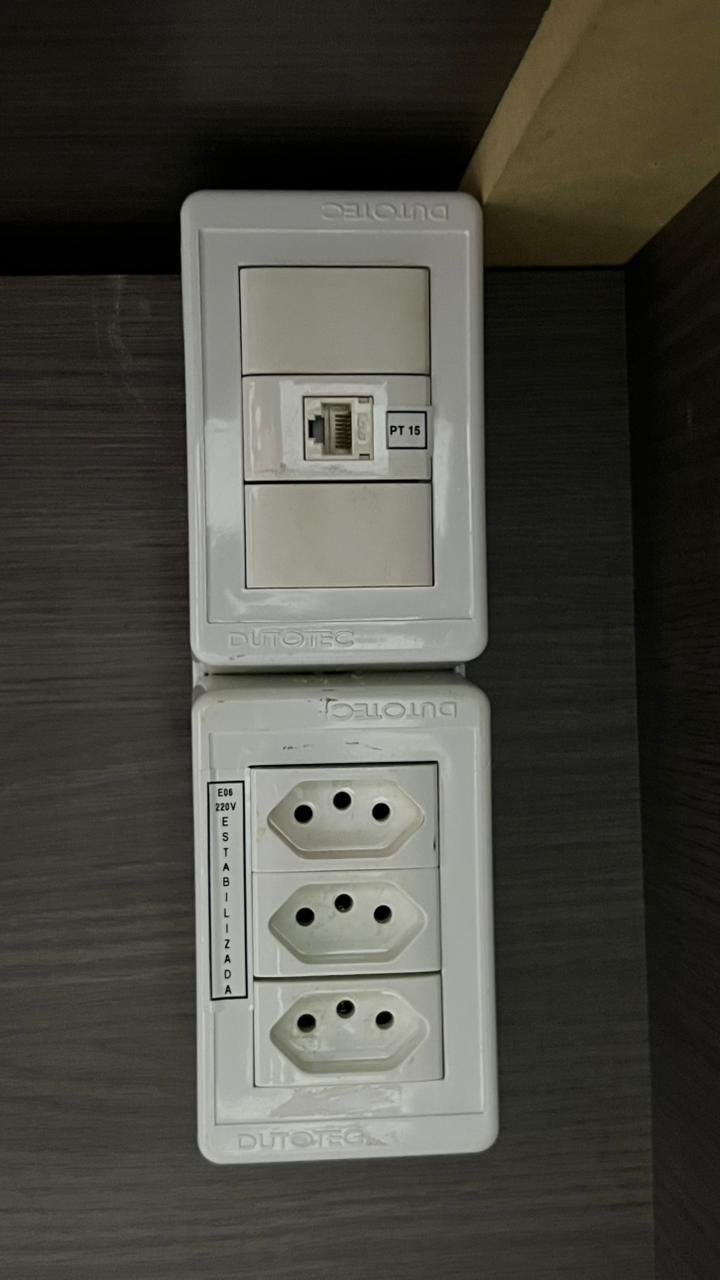

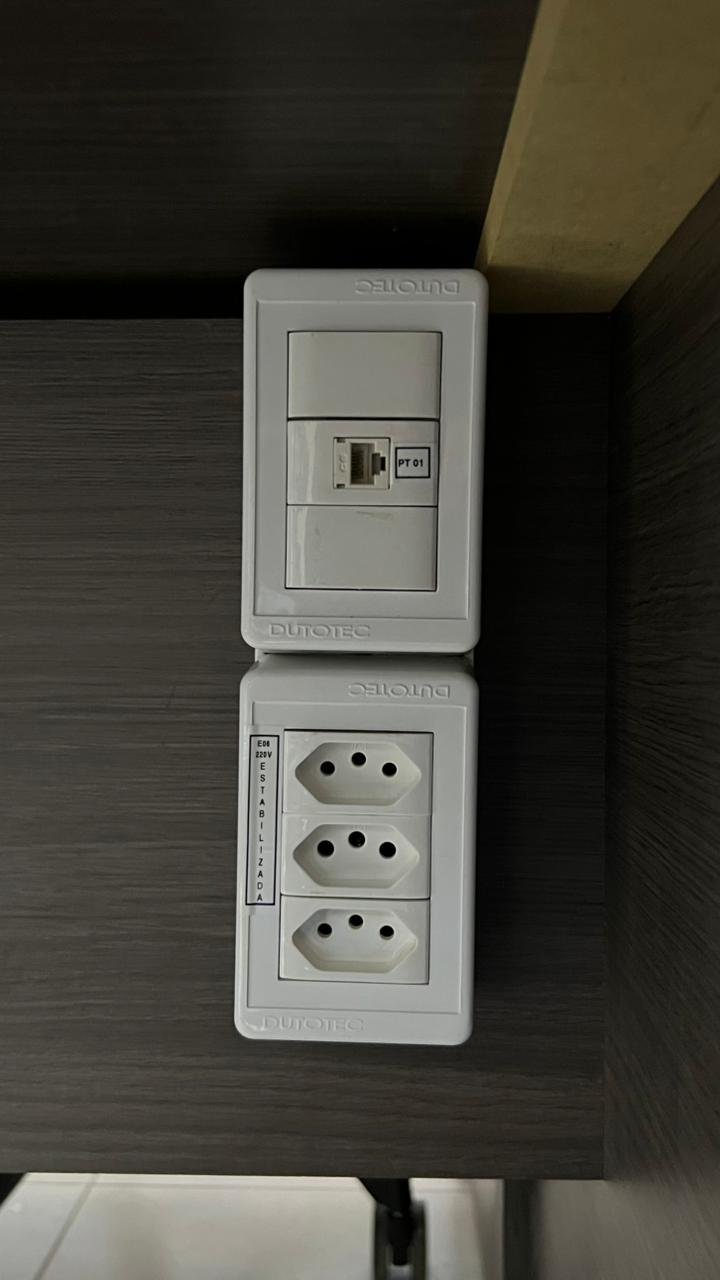

* Realizar passagem de 1 ponto de rede para recepção e também ponto elétrico estabilizado.
– Sala de reunião 1: Passagem de um ponto de rede na sala;
– Criação de 4 pontos elétricos estabilizados na mesa da sala.
– Sala de Reunião 2: Passagem de um ponto de rede na sala;
– Criação de 4 pontos elétricos estabilizados na mesa da sala.

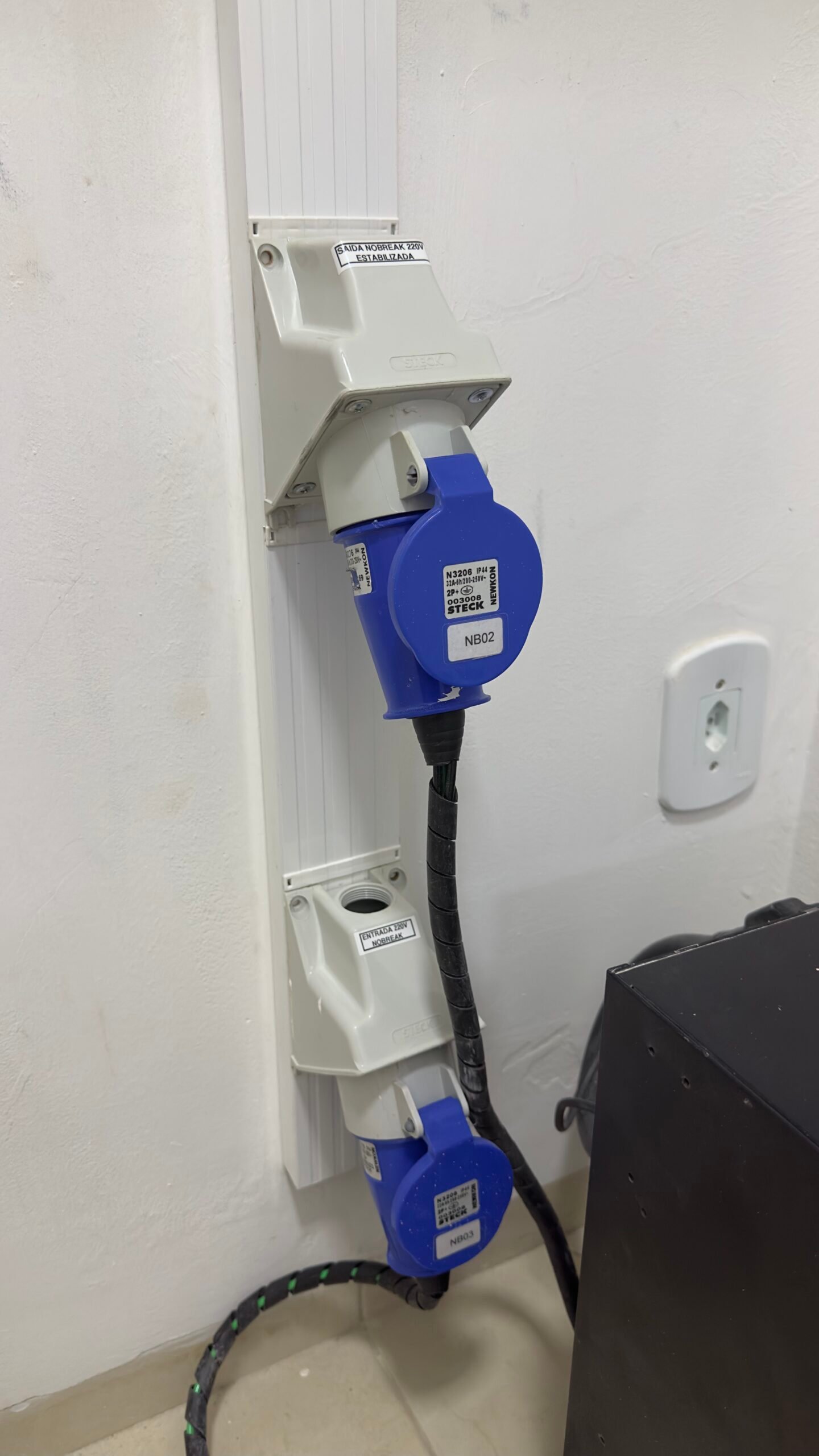

Fazer o circuito elétrico da impressora, 2 pontos elétricos de energia suja, passagem de 02 pontos de rede para o local também.
Recolher rack antigo do CPD e transportar para a unidade de Nova Mutum, armazém.
Busca a unidade de Sorriso-MT para a coleta dos respectivos materiais.
-RACK 12U de parede
– Totem de dutotec
– Canaletas, tampas, junções e conexões já utilizadas de dutotec.

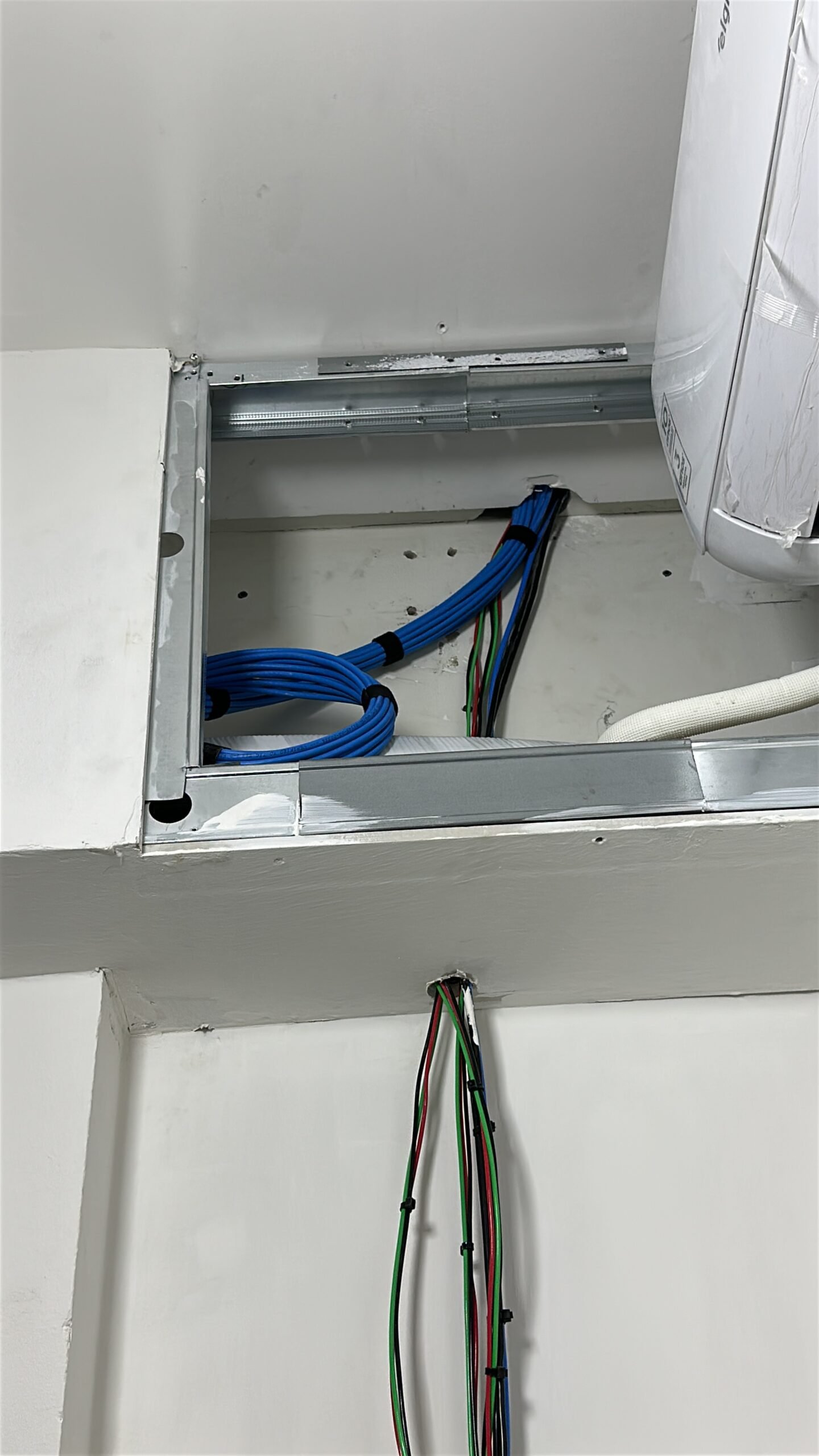

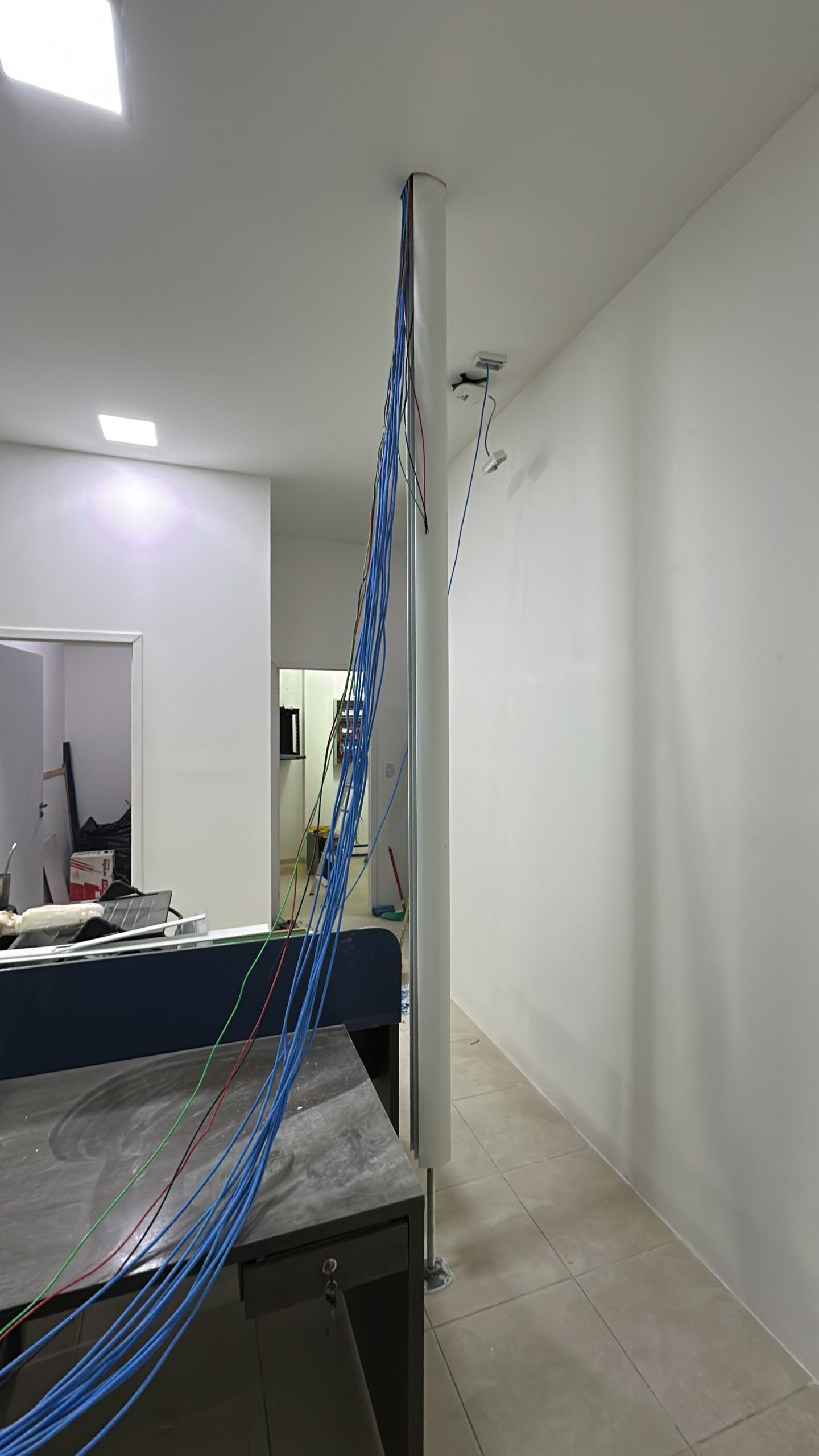

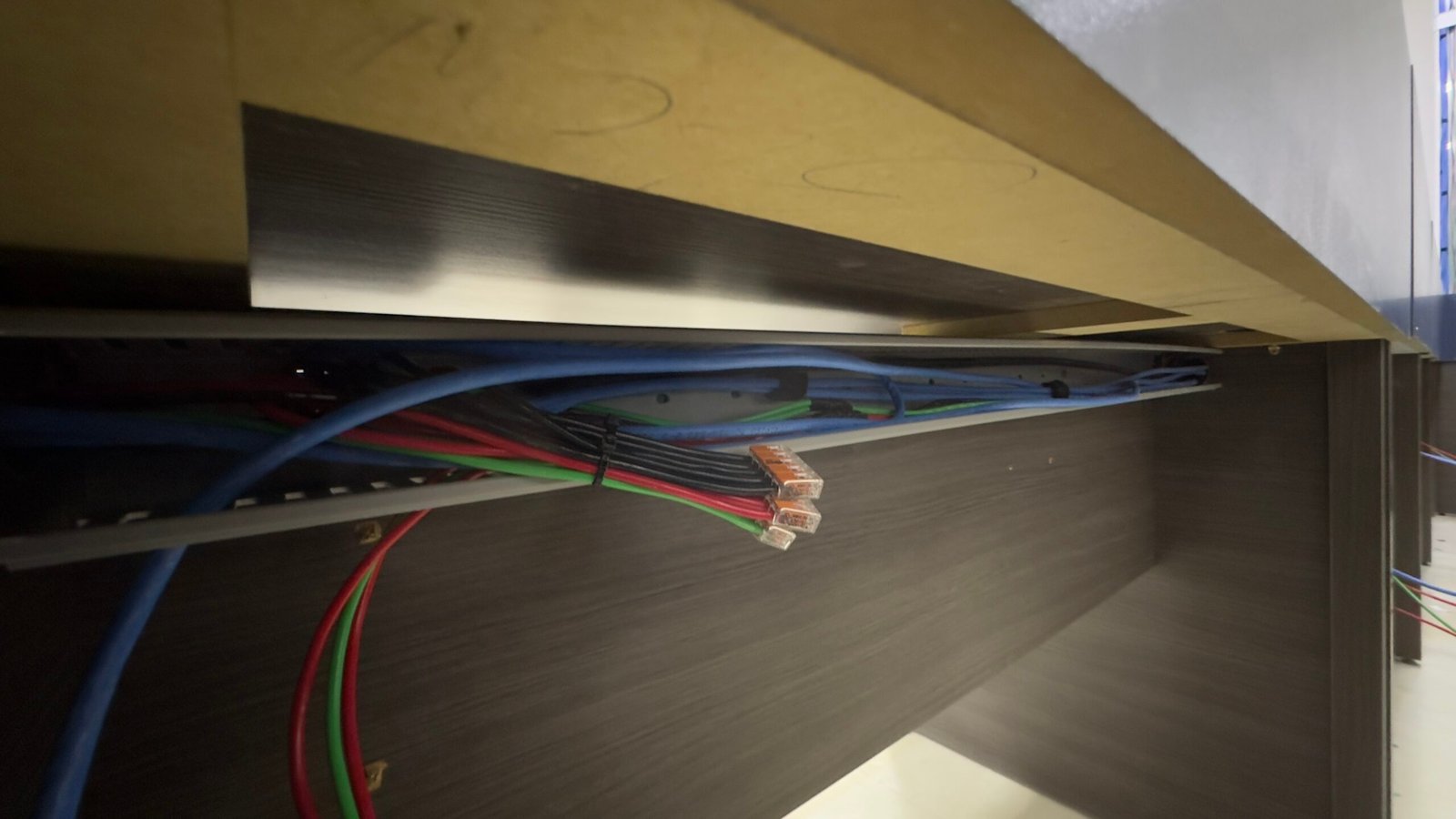

* Realizado o lançamento dos cabos UTP CAT6 e cabos flexíveis elétricos 2,5mm, sobre o forro de gesso.

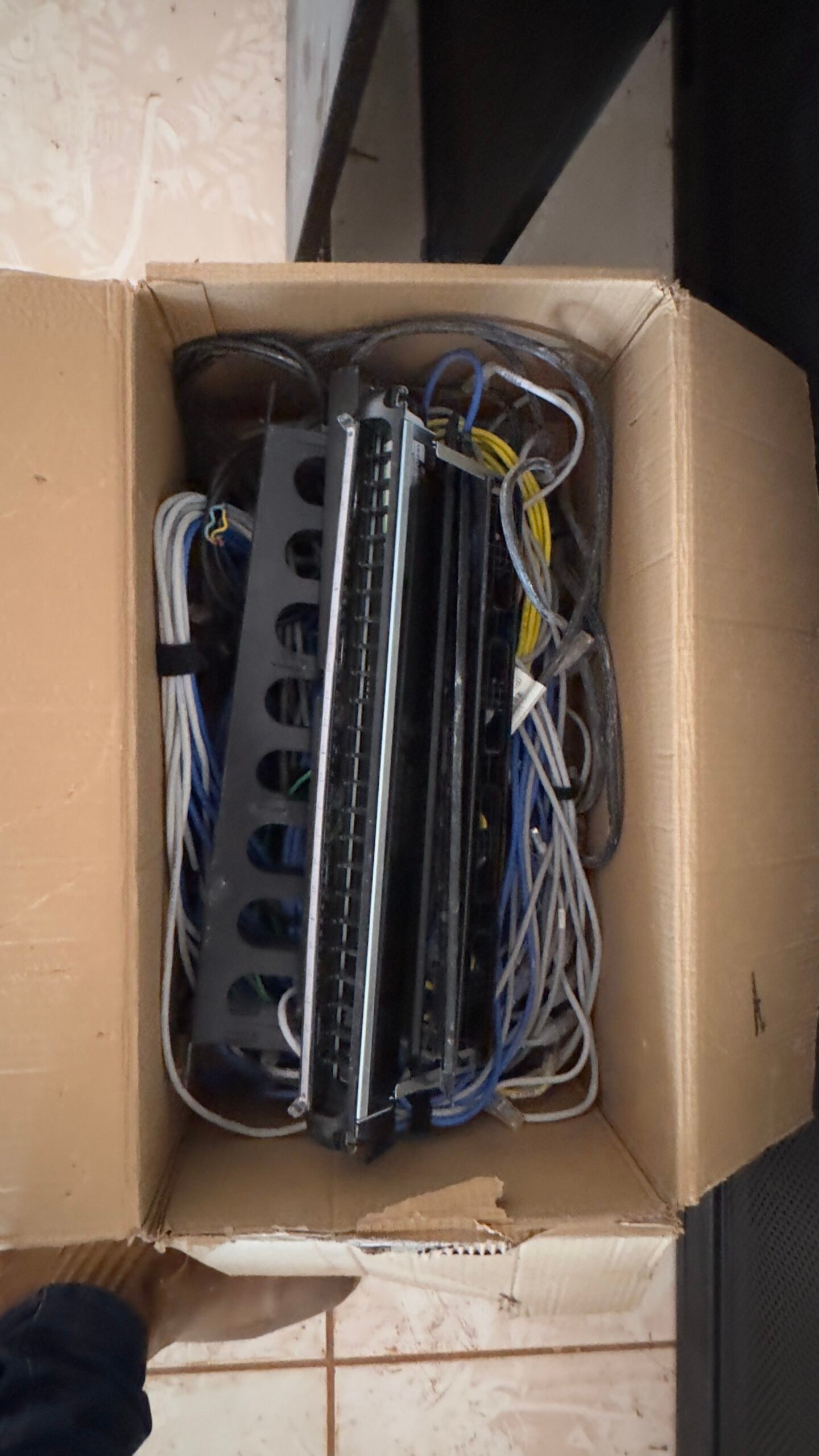

* Realizada a desmontagem e retirada dos equipamentos do rack de rede antigo do datacenter.

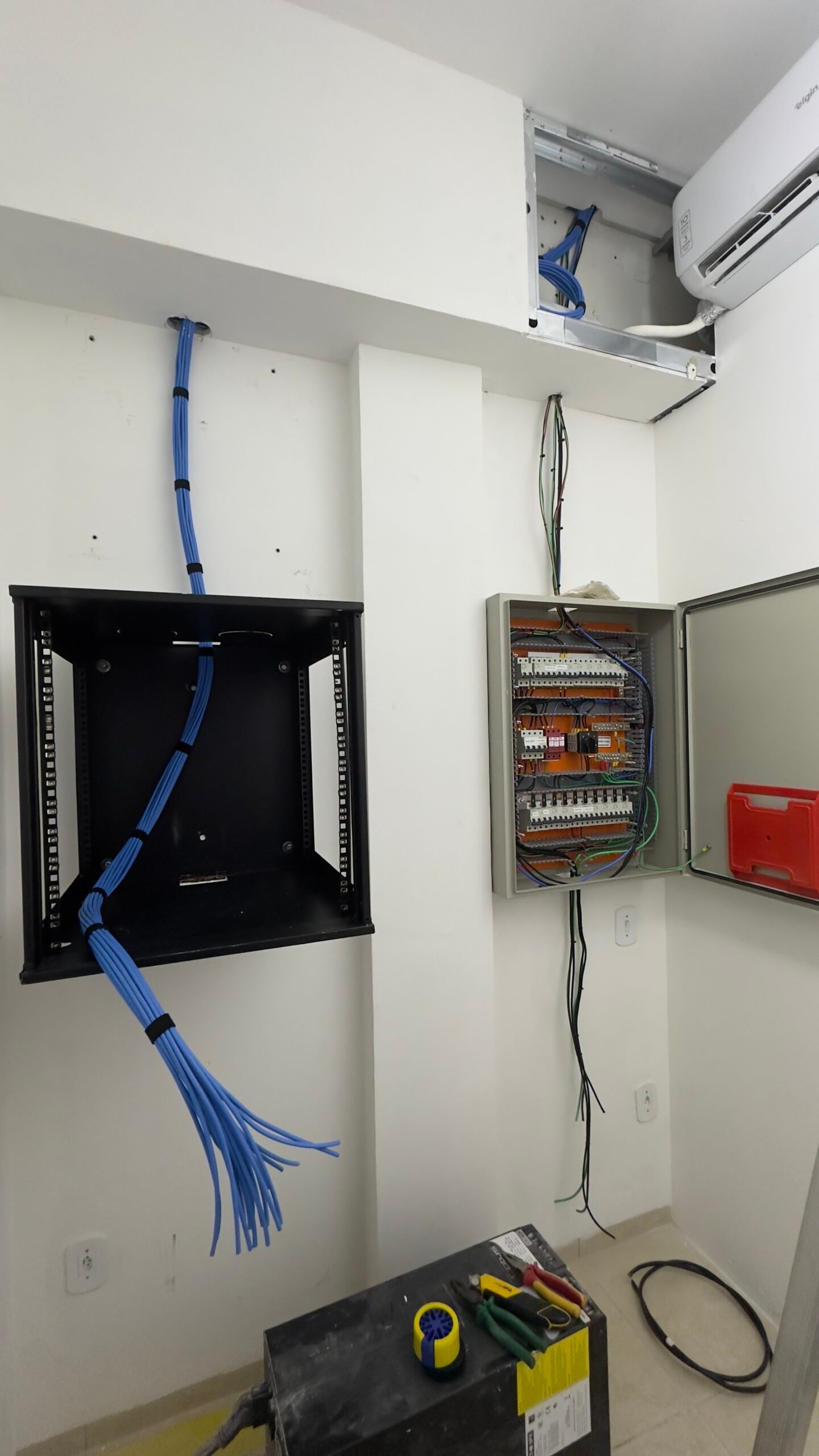

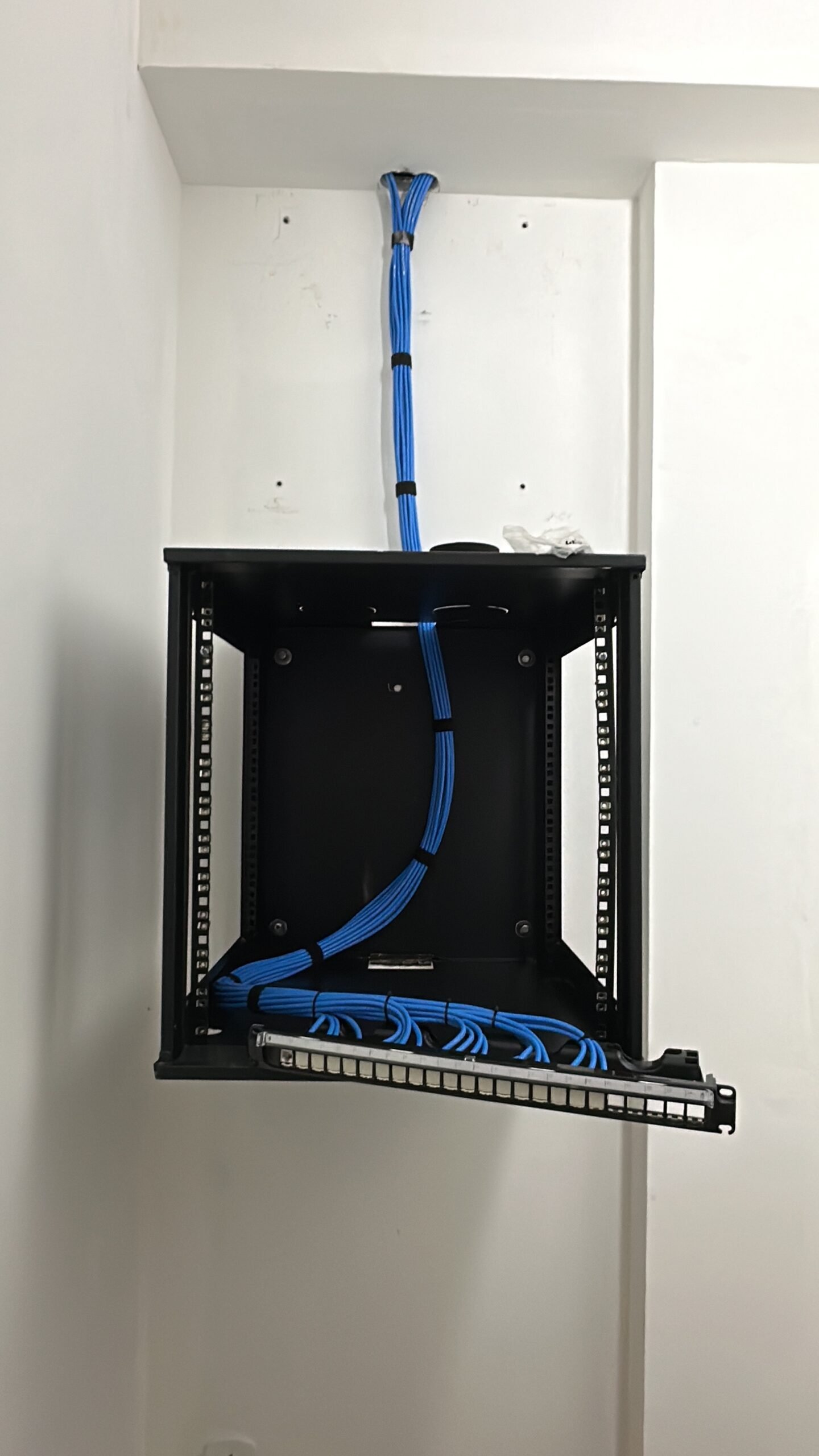

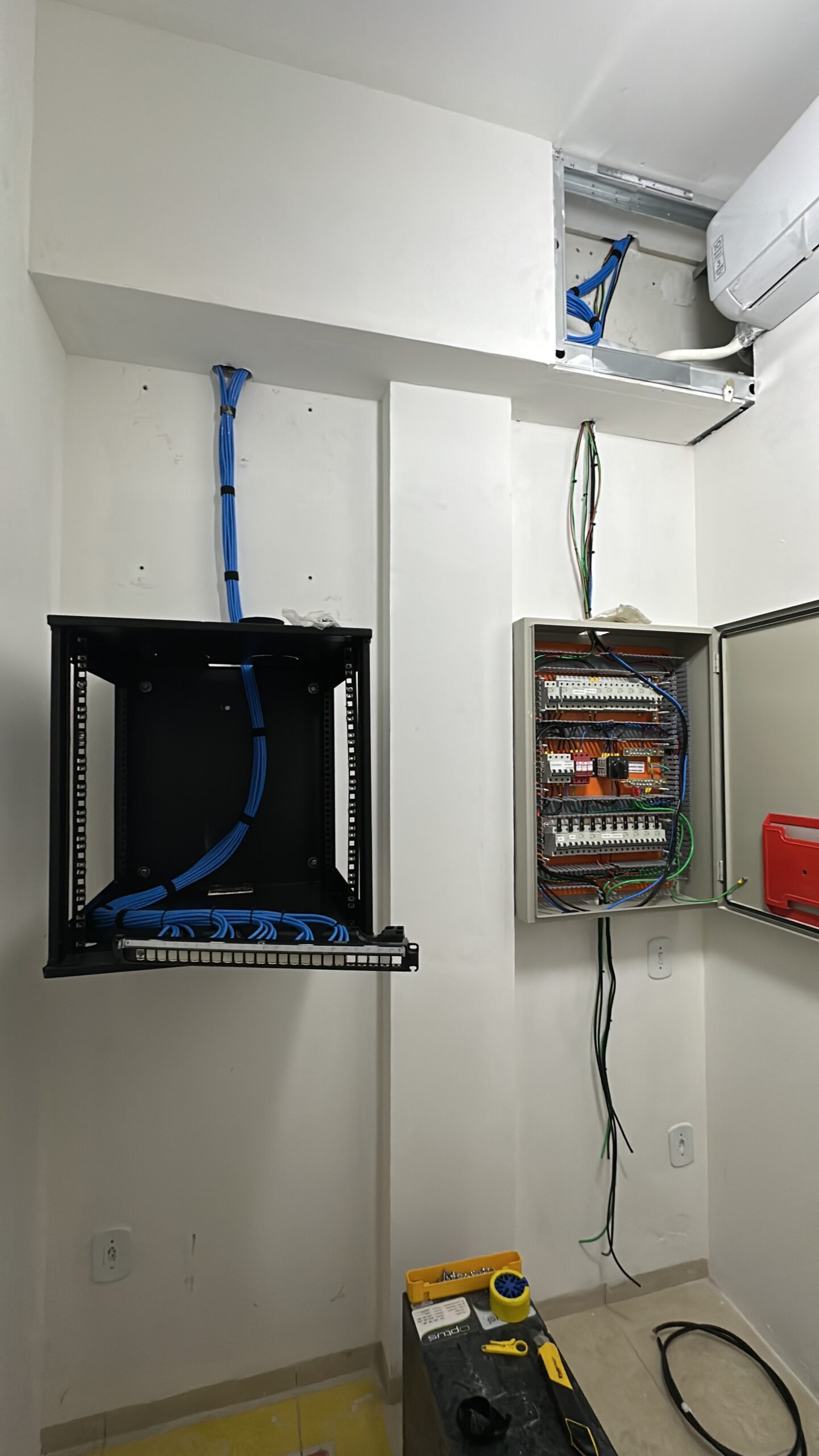

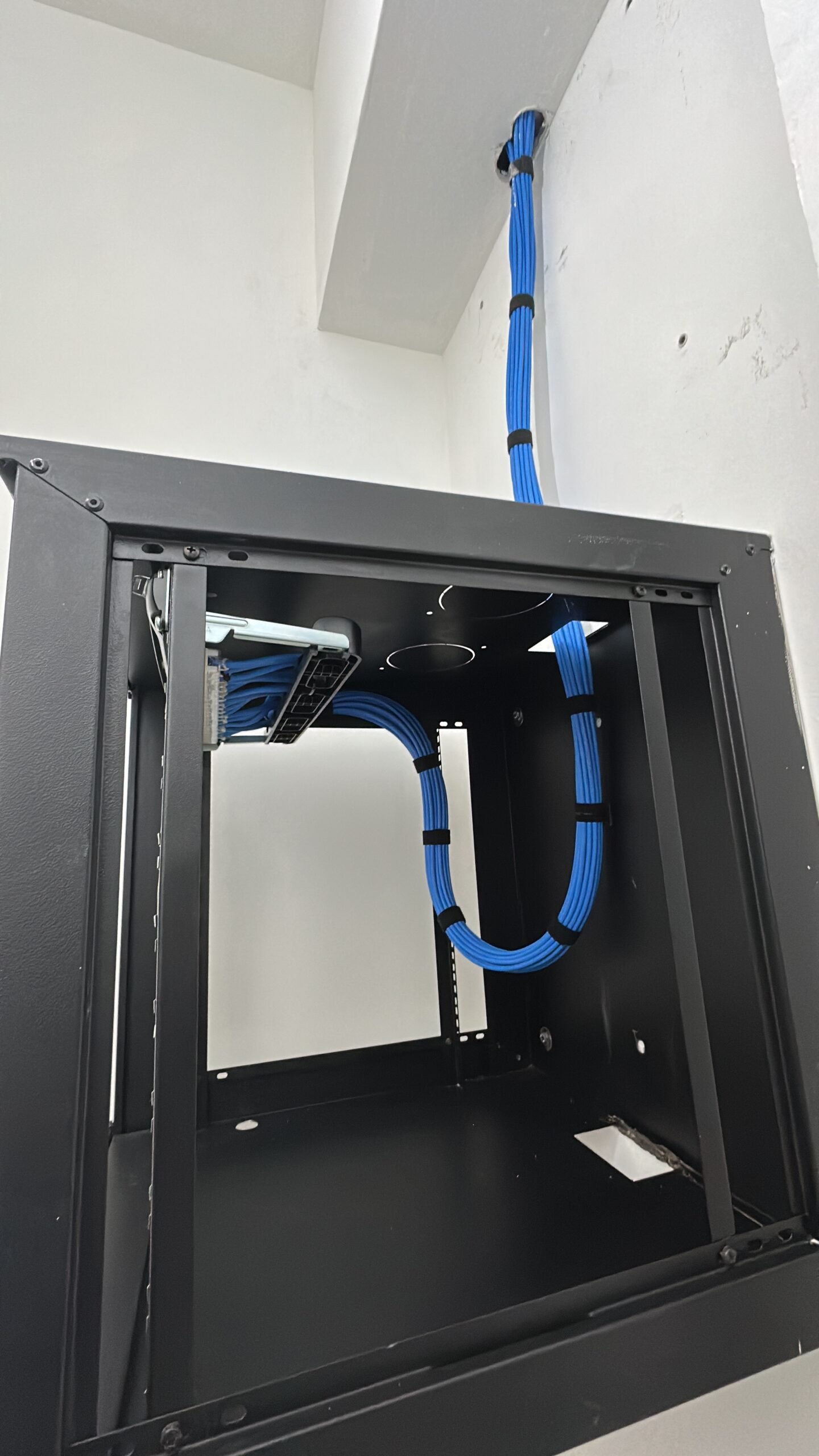

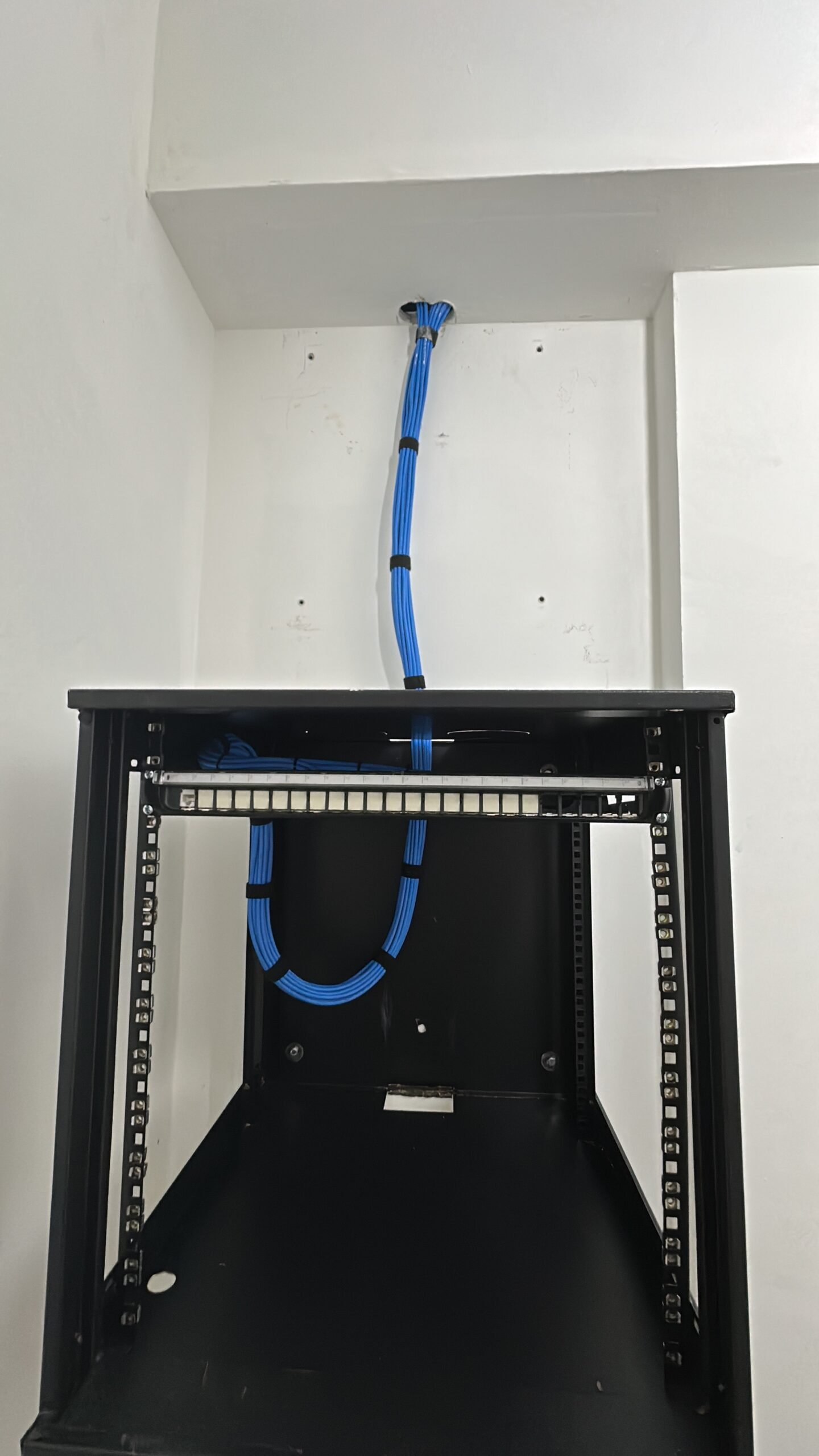

* Realizada a instalação do rack de parede e chegada do cabeamento UTP no interior do rack.

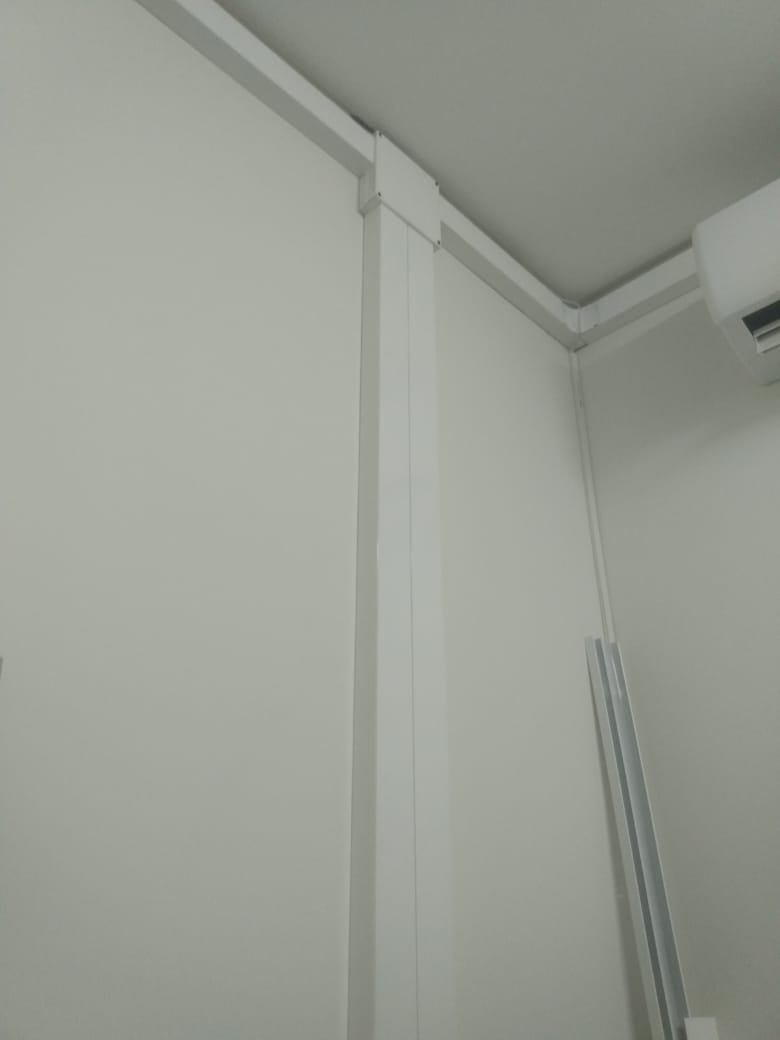

Realizada a instalação de infra com dutotec totalmente nova.
Obs. Devido à empresa responsável que realizou a retirada dos cabeamentos UTPs, elétrico e infra. Não foi possível a reutilização do material já existente do escritório. Sobre as canaletas de dutotec e conexões, todas foram descartadas (informação passada por Geazi Igor, responsável pela retirada da infra e cabeamento).
Sobre o cabeamento UTP, como a infra foi retirada, os mesmos foram cortados, sendo assim, não podendo ser reutilizados. Na proposta foram fornecidas duas caixas, então foi repassado um novo cabeamento.
Sobre os cabos elétricos, foi realizada a instalação de uma nova rede, tanto a estabilizada quanto a suja.
Em acordo com MD, repassada alguns pontos já existia infra de decia do forro como sala de reunião, datacenter e pontos no escritório. Sobre o orçamento, não estava prevista a instalação de novos pontos de infra. Foi repassado em orçamento alguns materiais de dutotec para a instalação das mesas e alguns outros pontos que fossem necessários.

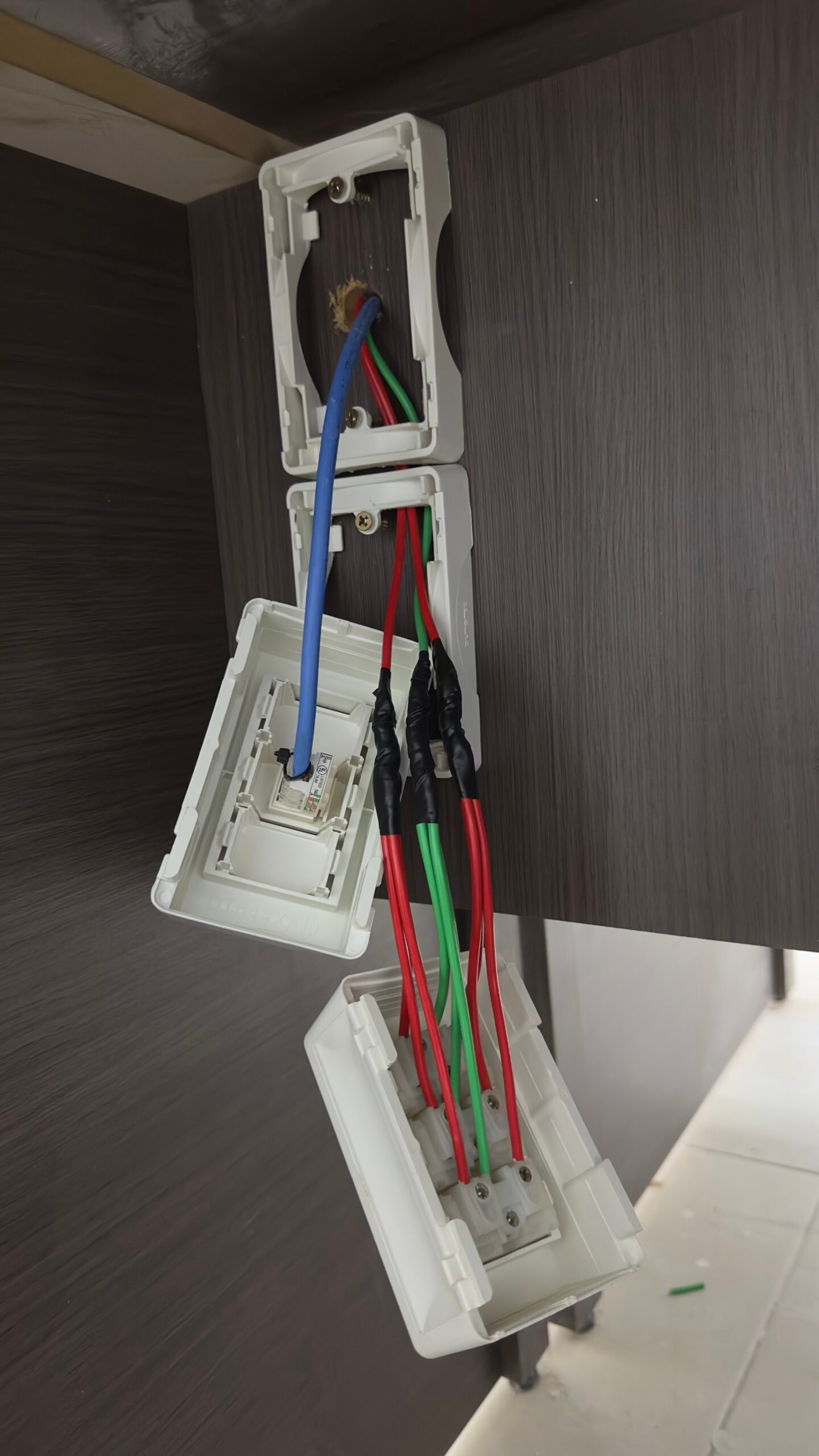

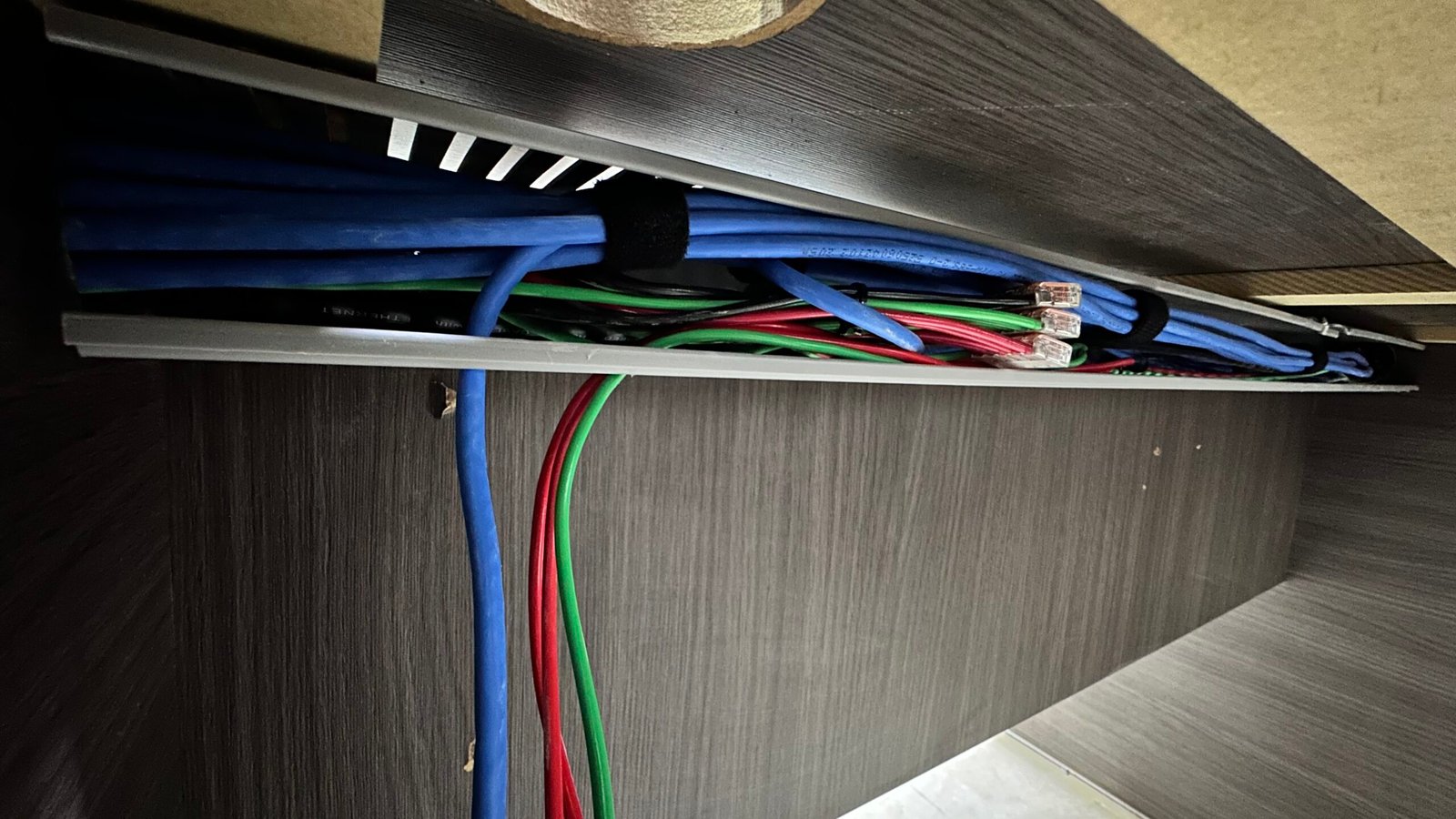

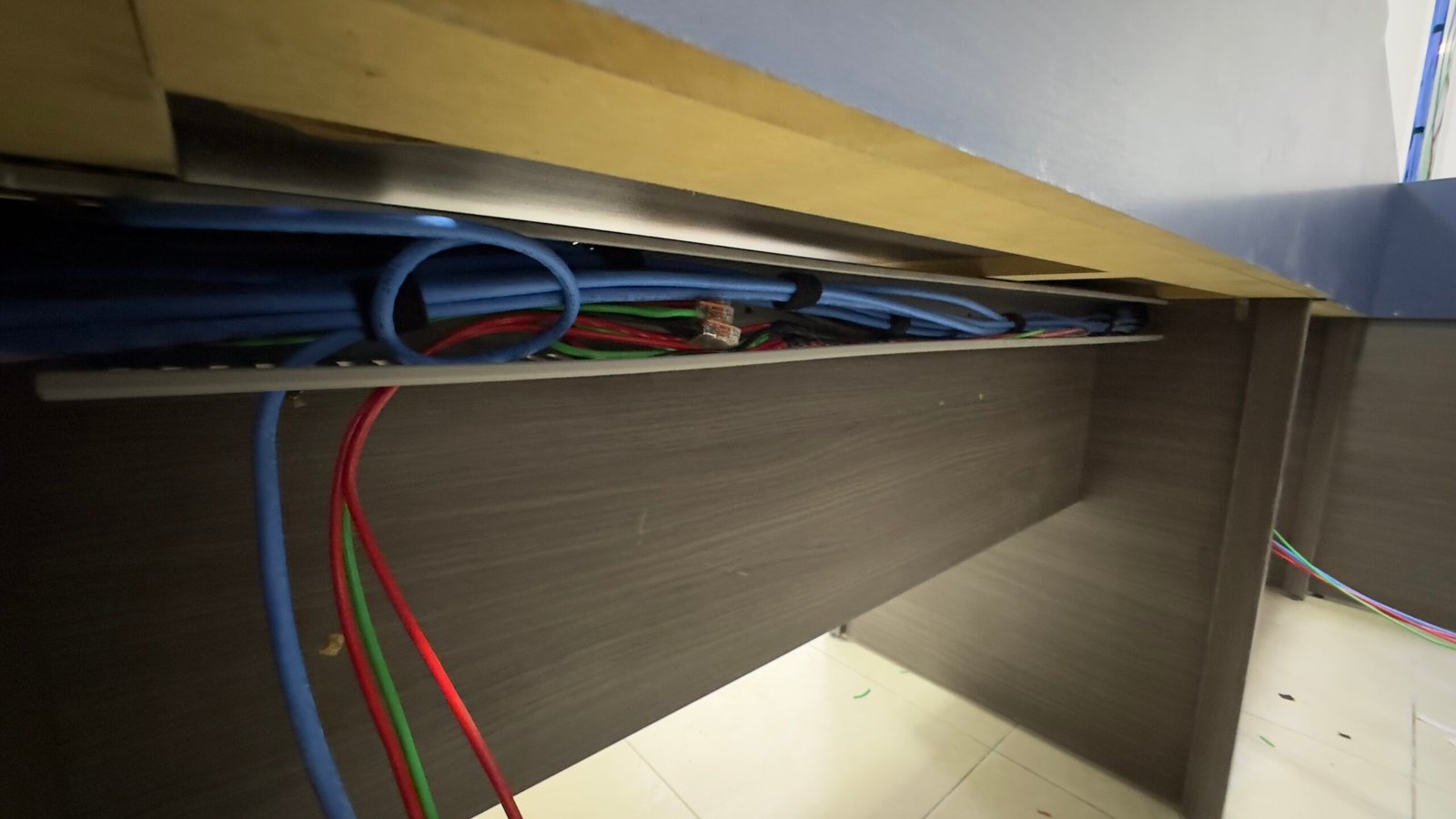

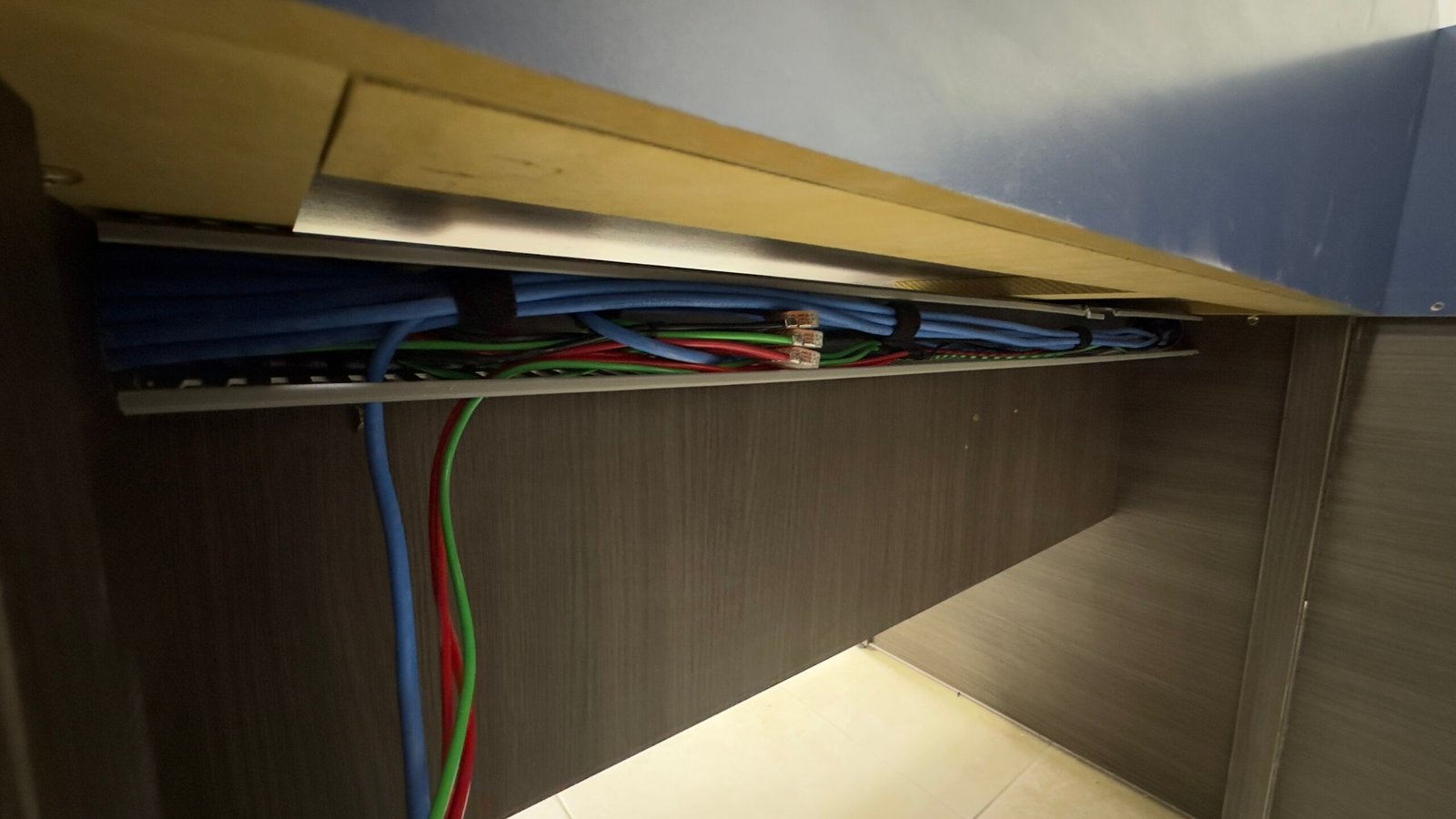

* Realizada a instalação da infra para descida do cabeamento UTP e elétrico nas baias adm e salas de reunião.
* Realizada a instalação do totem de dutotec para baias adm.
Obs. devido ao totem ser reutilizado de outra unidade, foi necessária a fabricação do suporte para a instalação, pois o mesmo não possuía os pés de apoio para fixação.

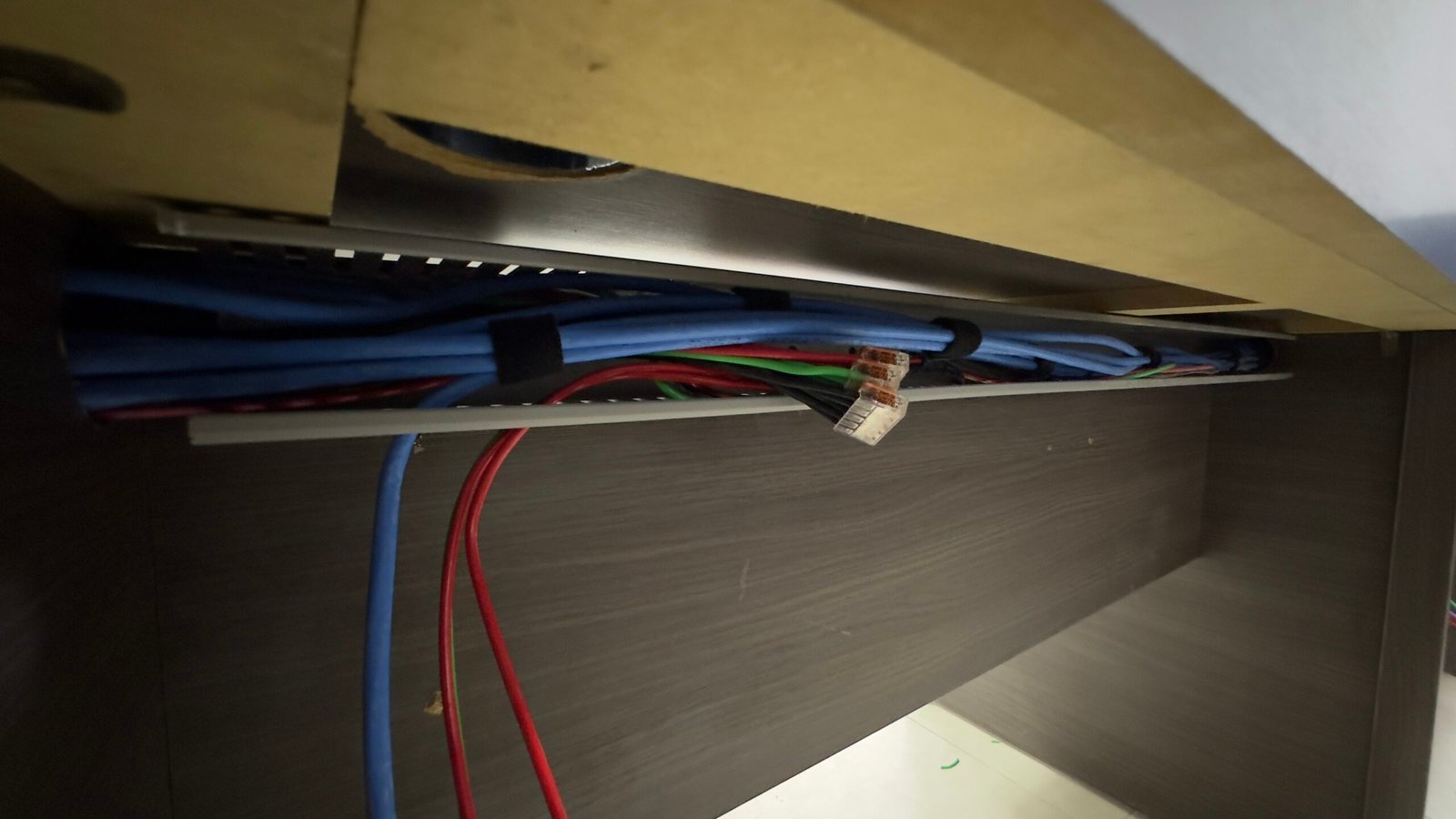

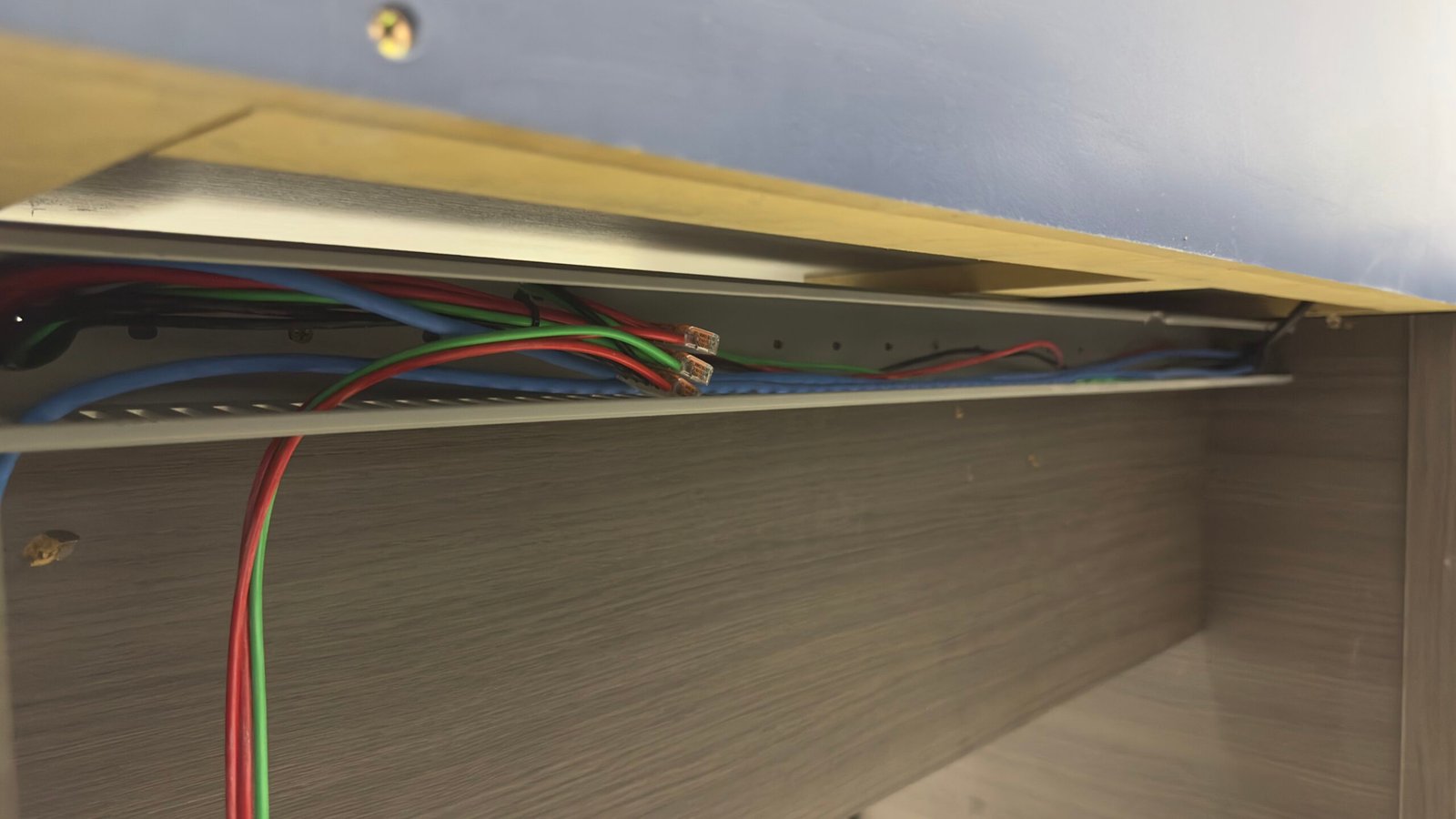

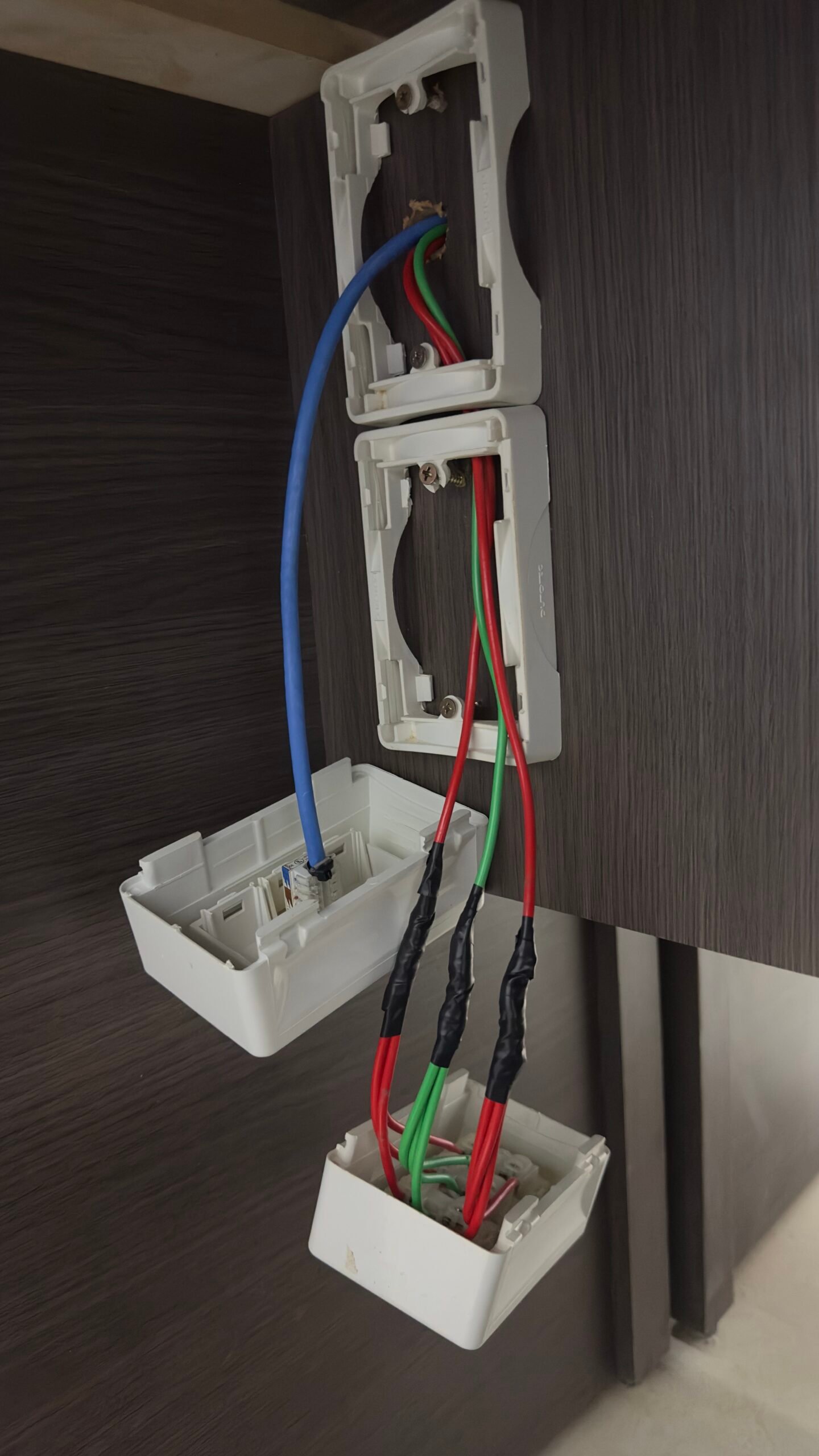

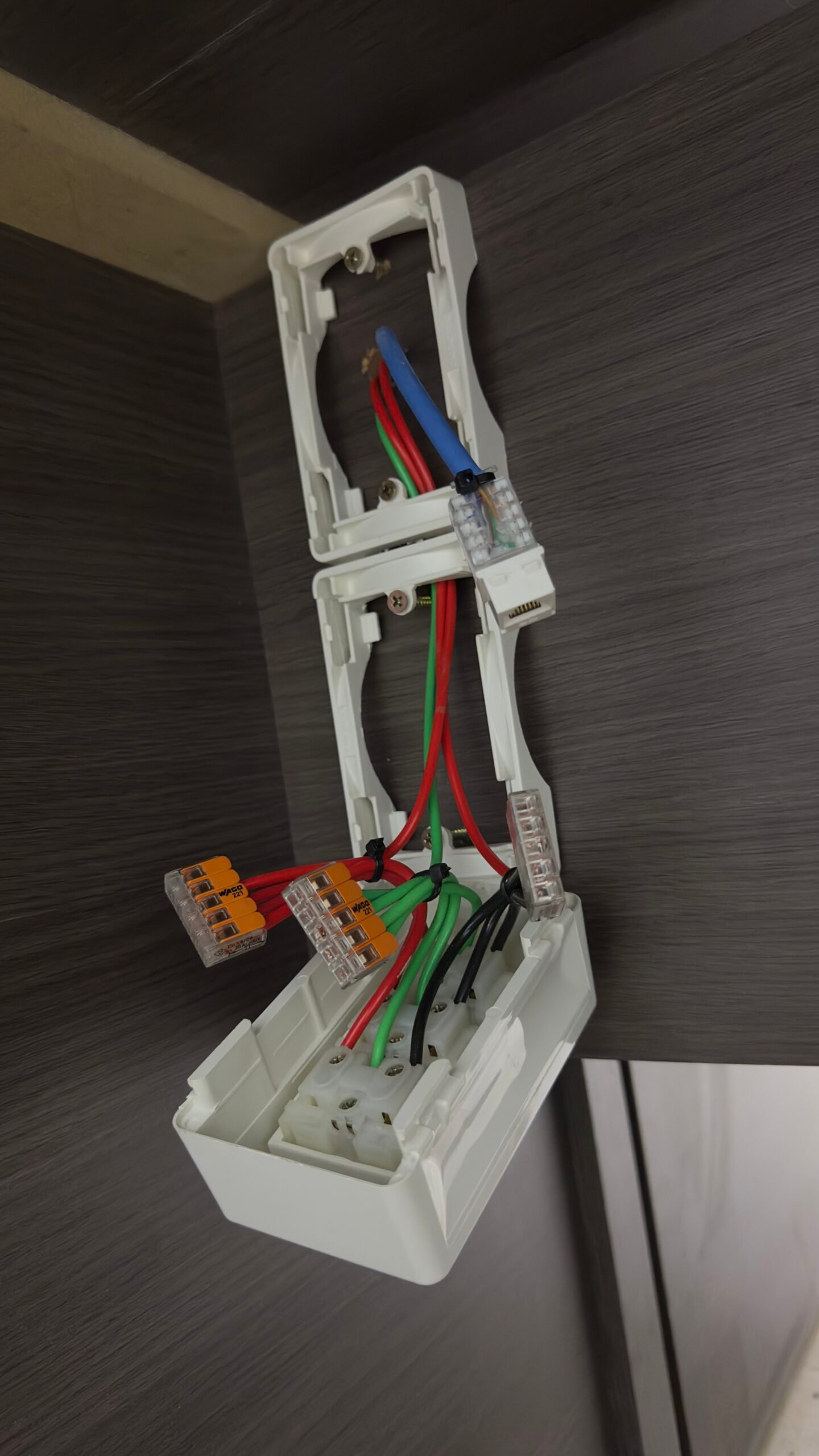

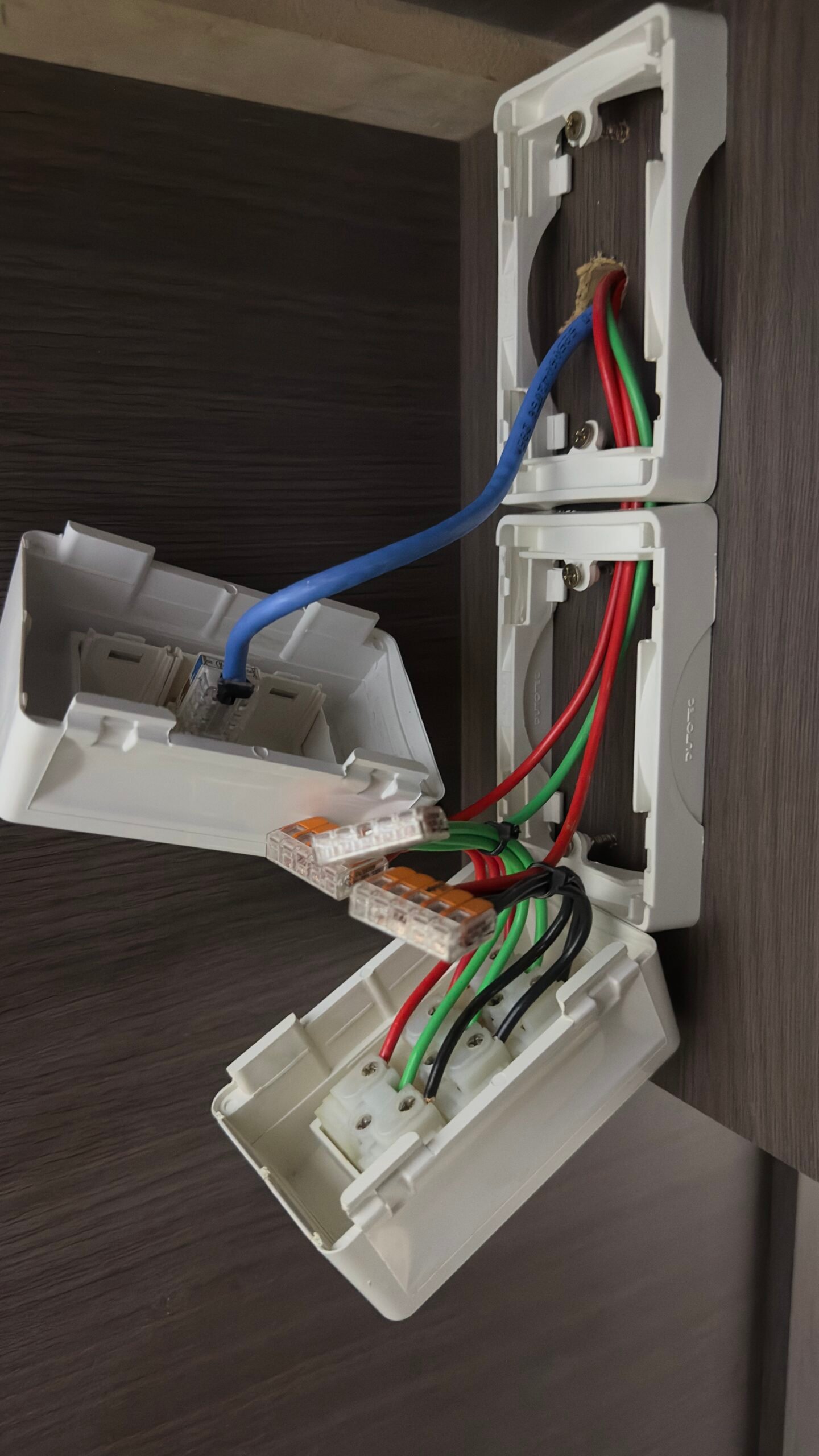

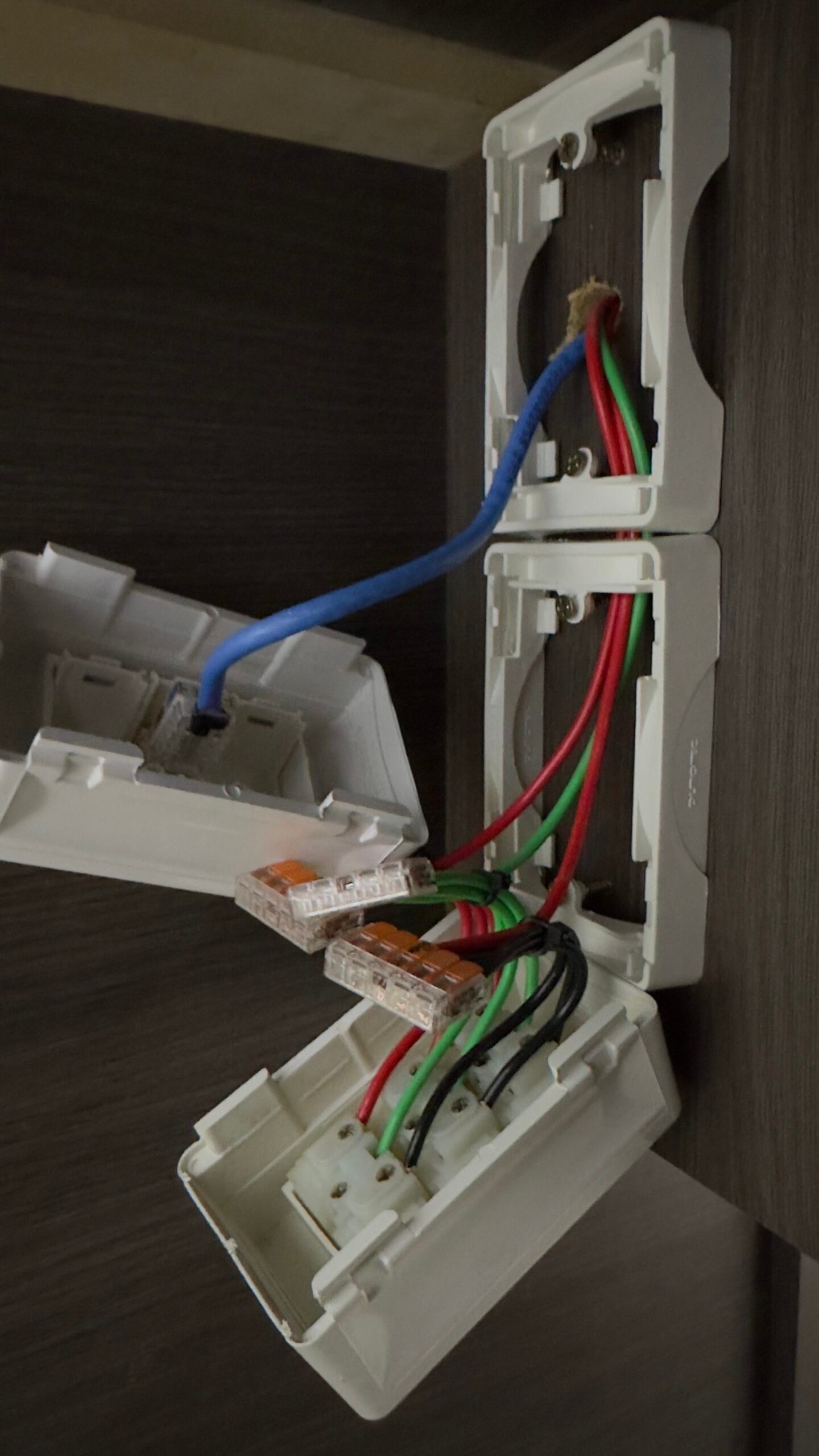

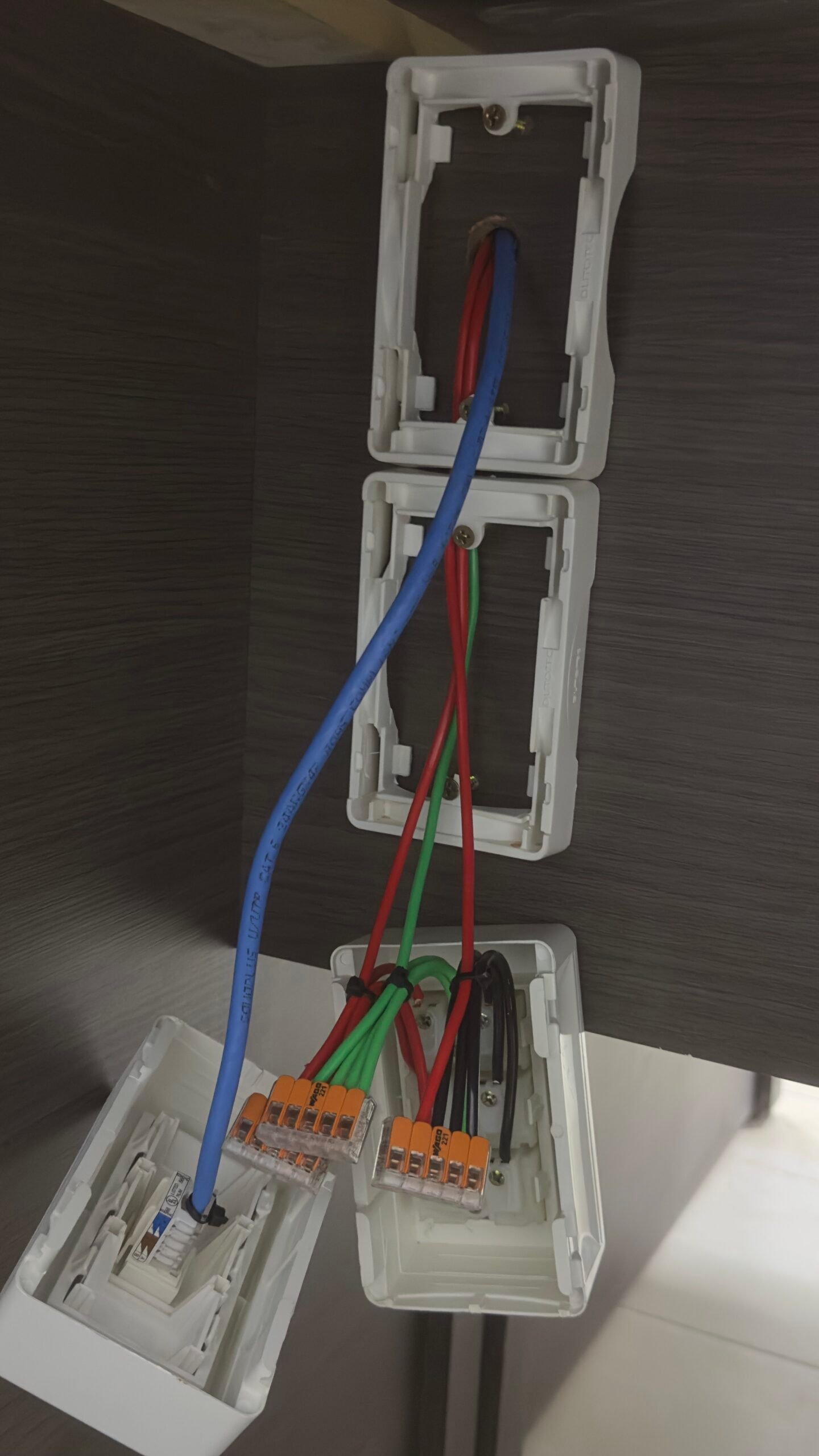

* Realizada a crimpagem dos cabos UTP no patch panel descarregado no rack.
Obs. Devido à falta de keystones, que deveriam ser reutilizados, foram instalados 19 keystones novos.

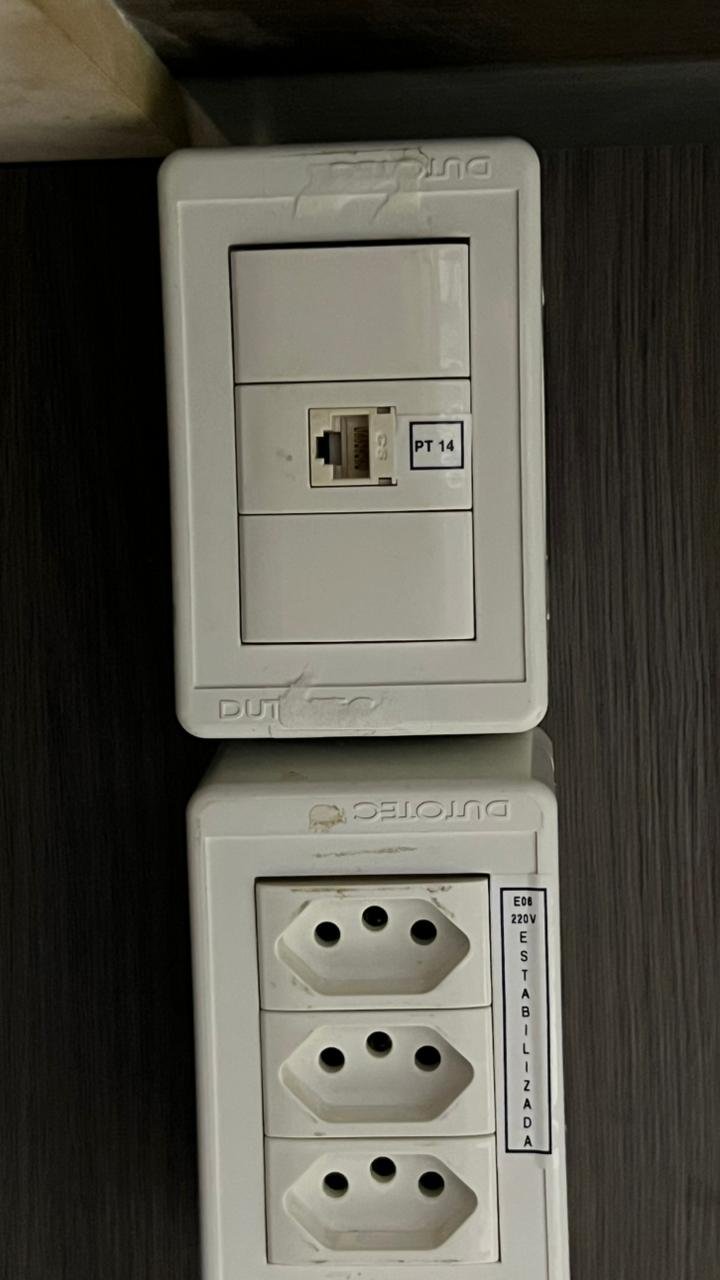

Dois pontos de rede 02 e 10 são destinados à automação da porta e interfone.

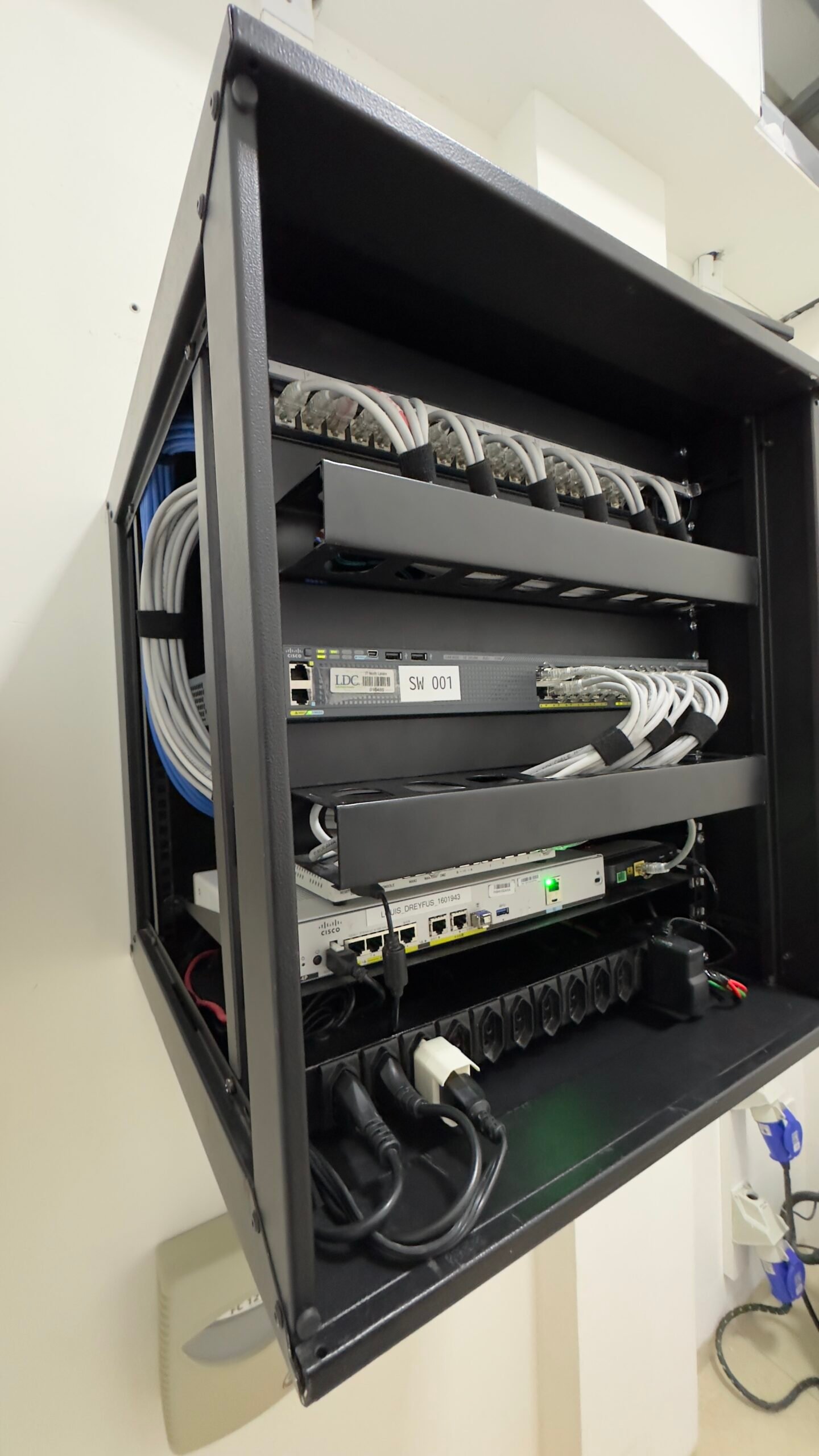

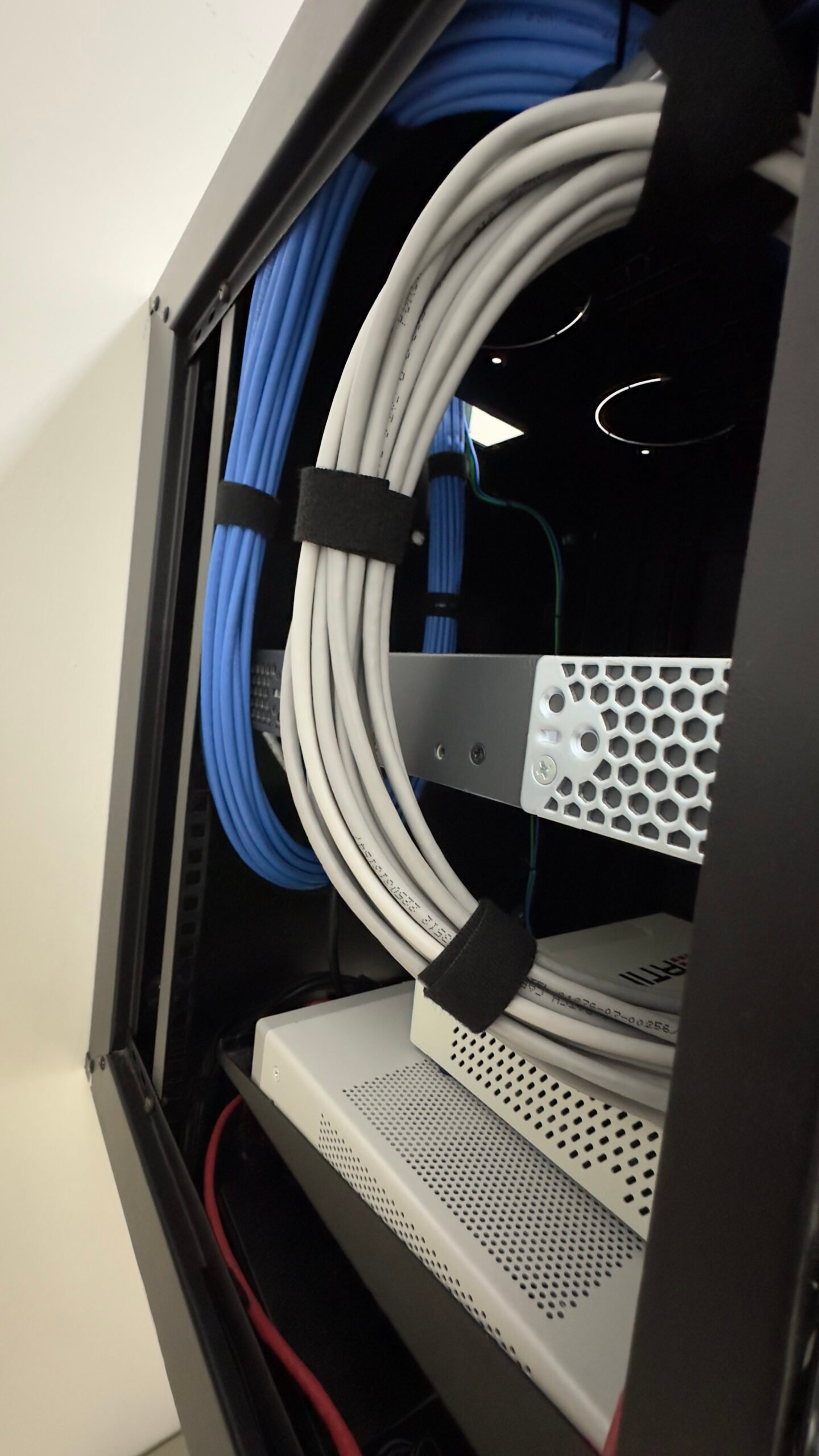

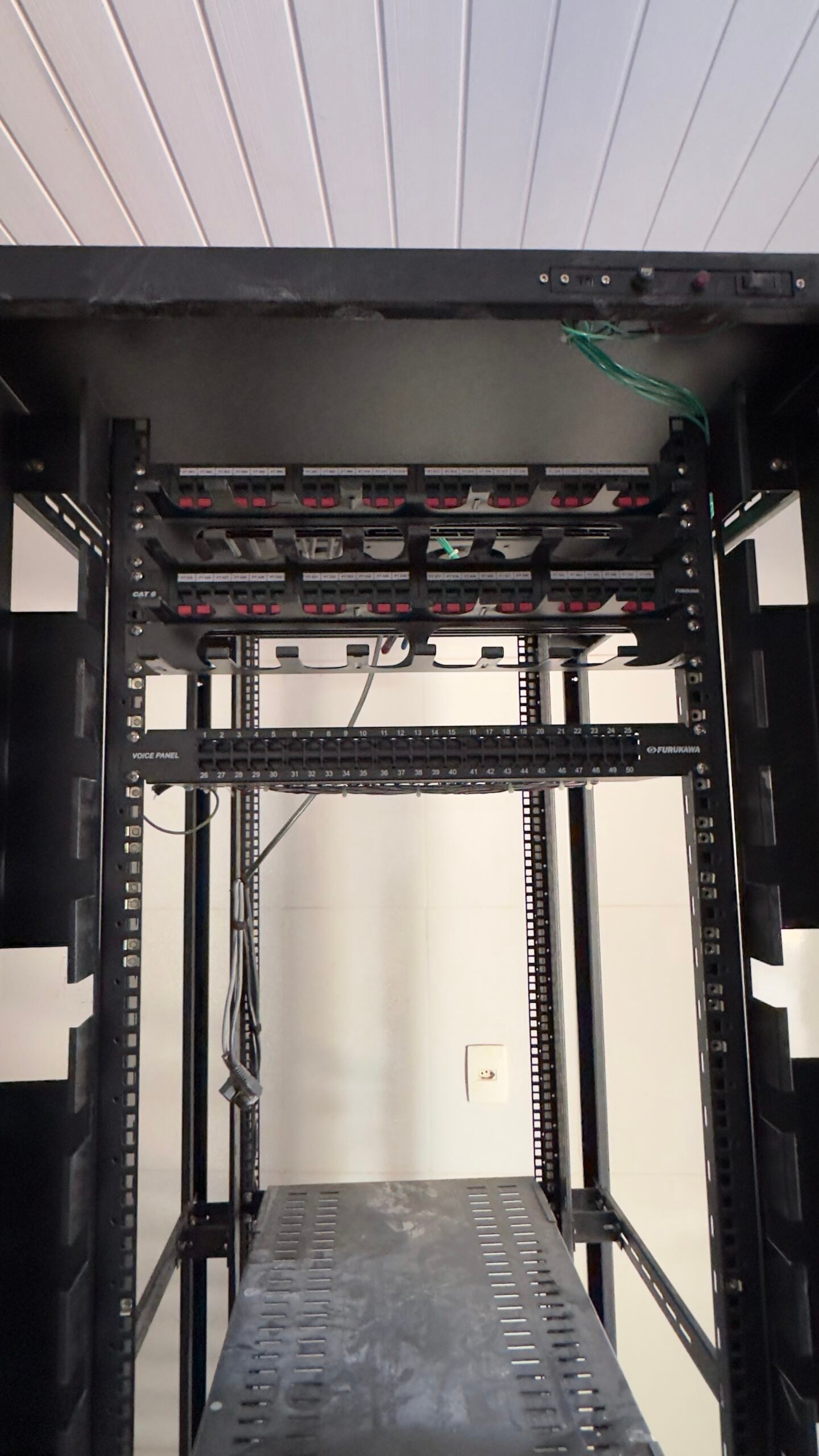

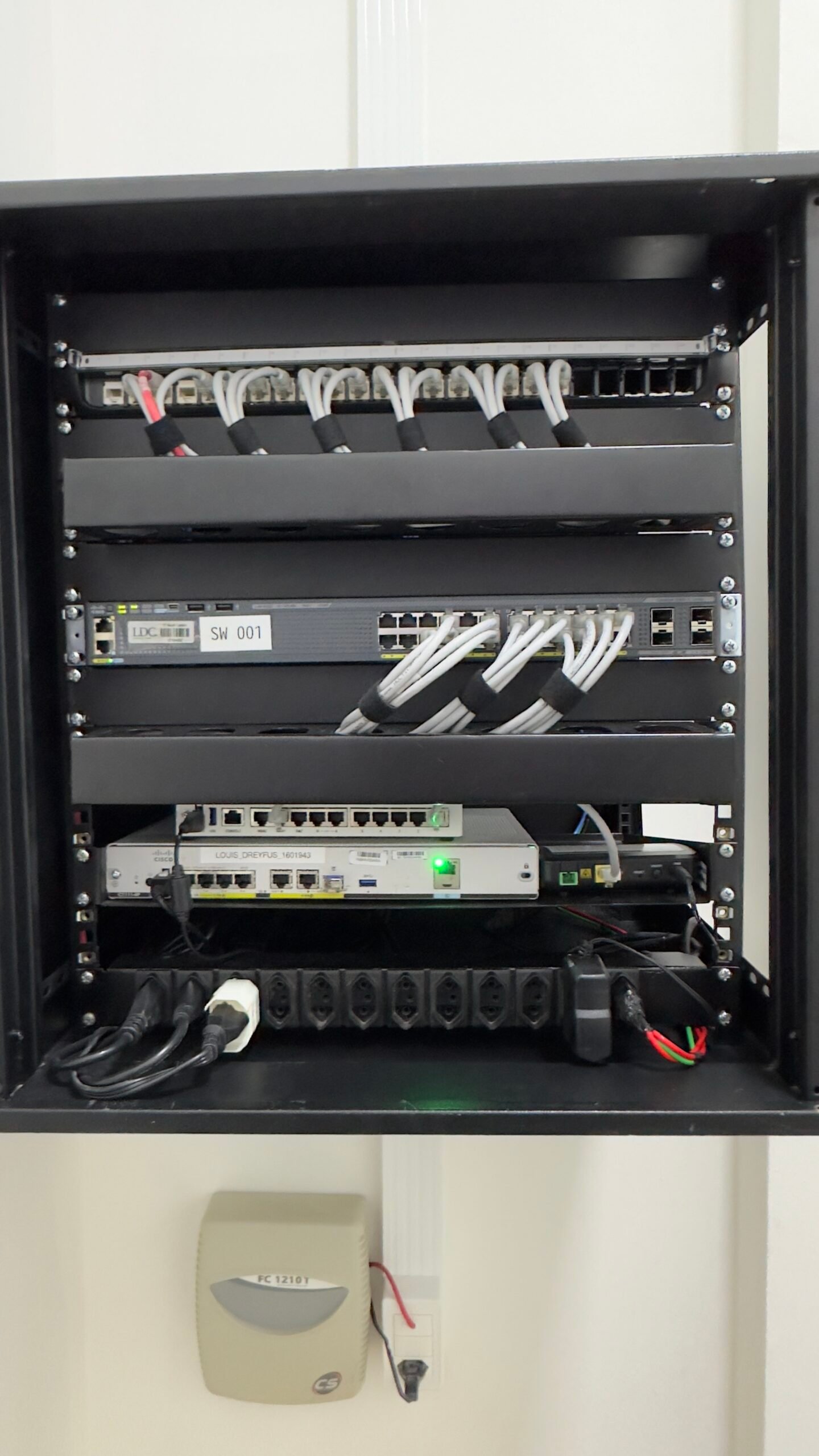

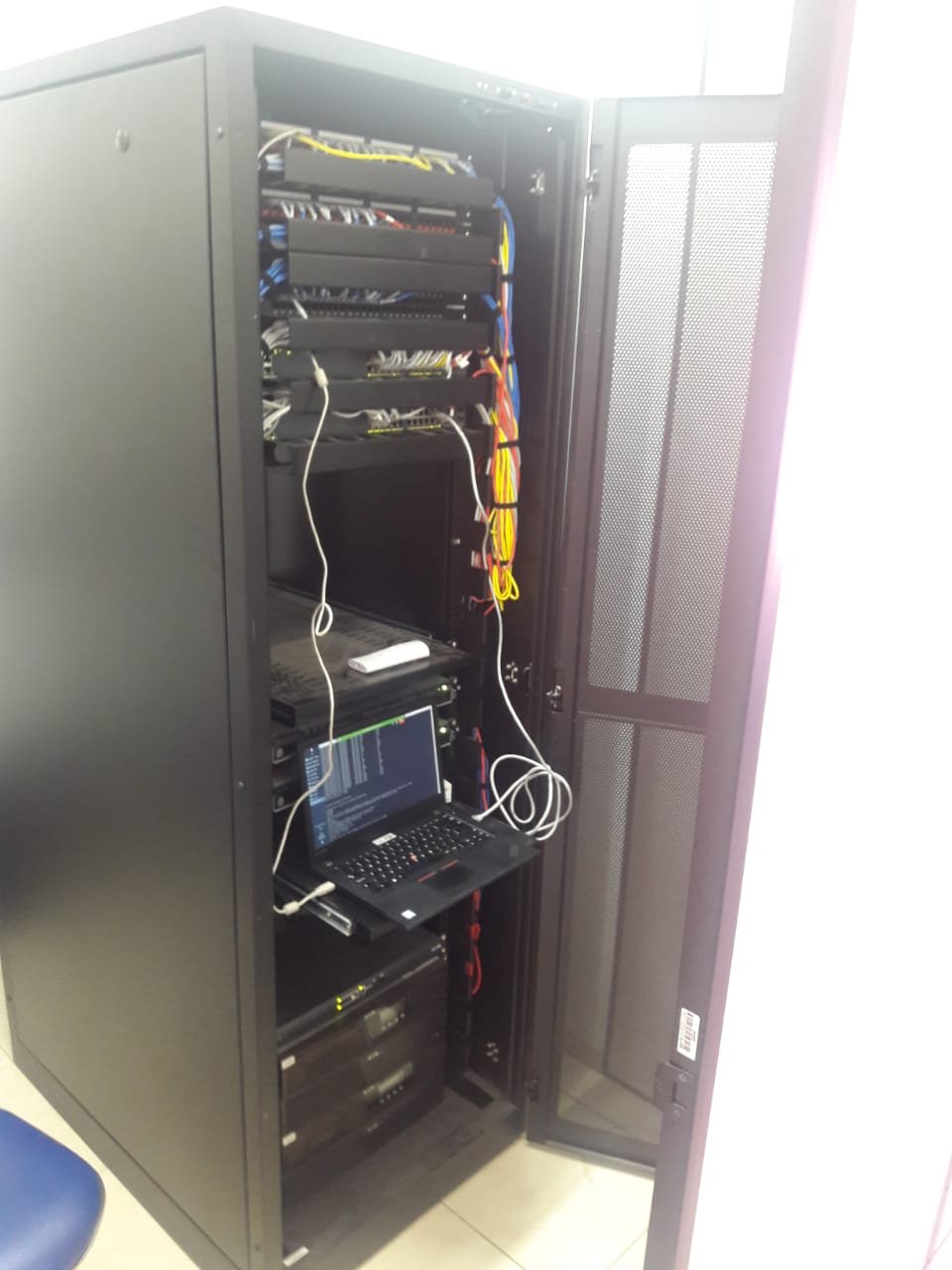

* Realizada a instalação dos acessórios, equipamentos de rede e patch cord e organização do rack de rede.
Obs. Foi necessário abaixar um pouco a altura do rack para melhor acesso para manutenção. (Solicitação feita por Jonathan Silveira).

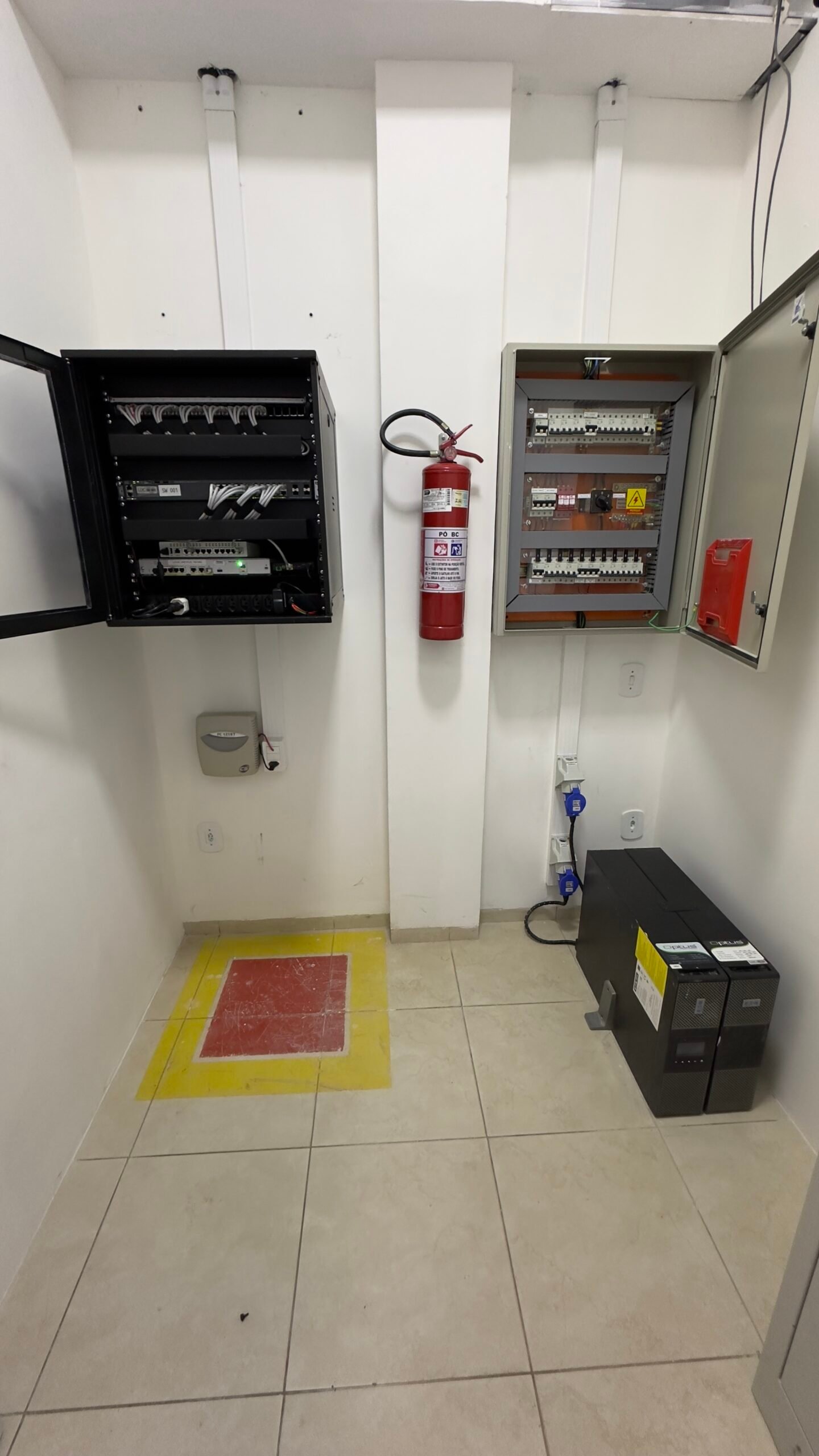

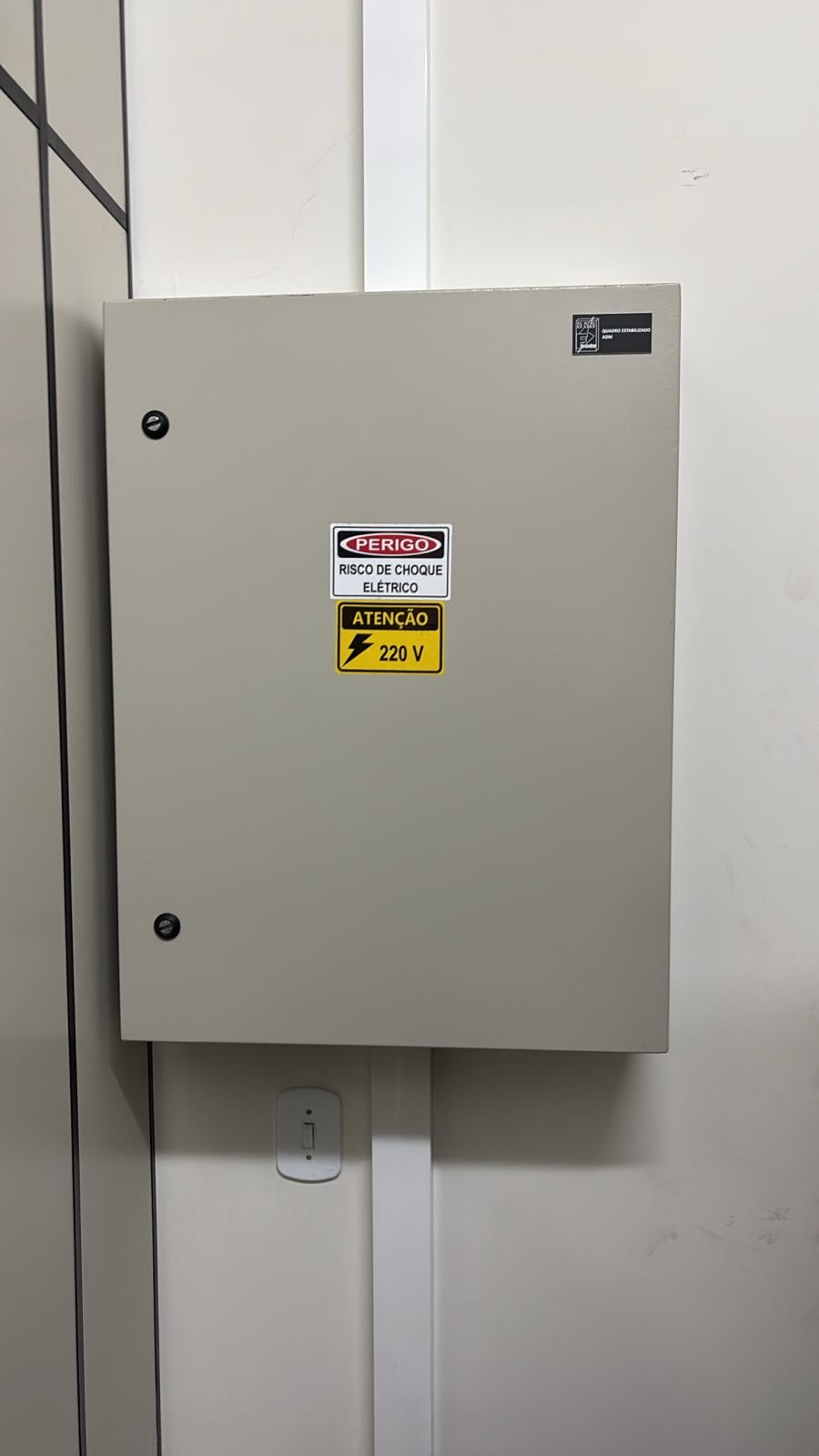

***Quadro de comando

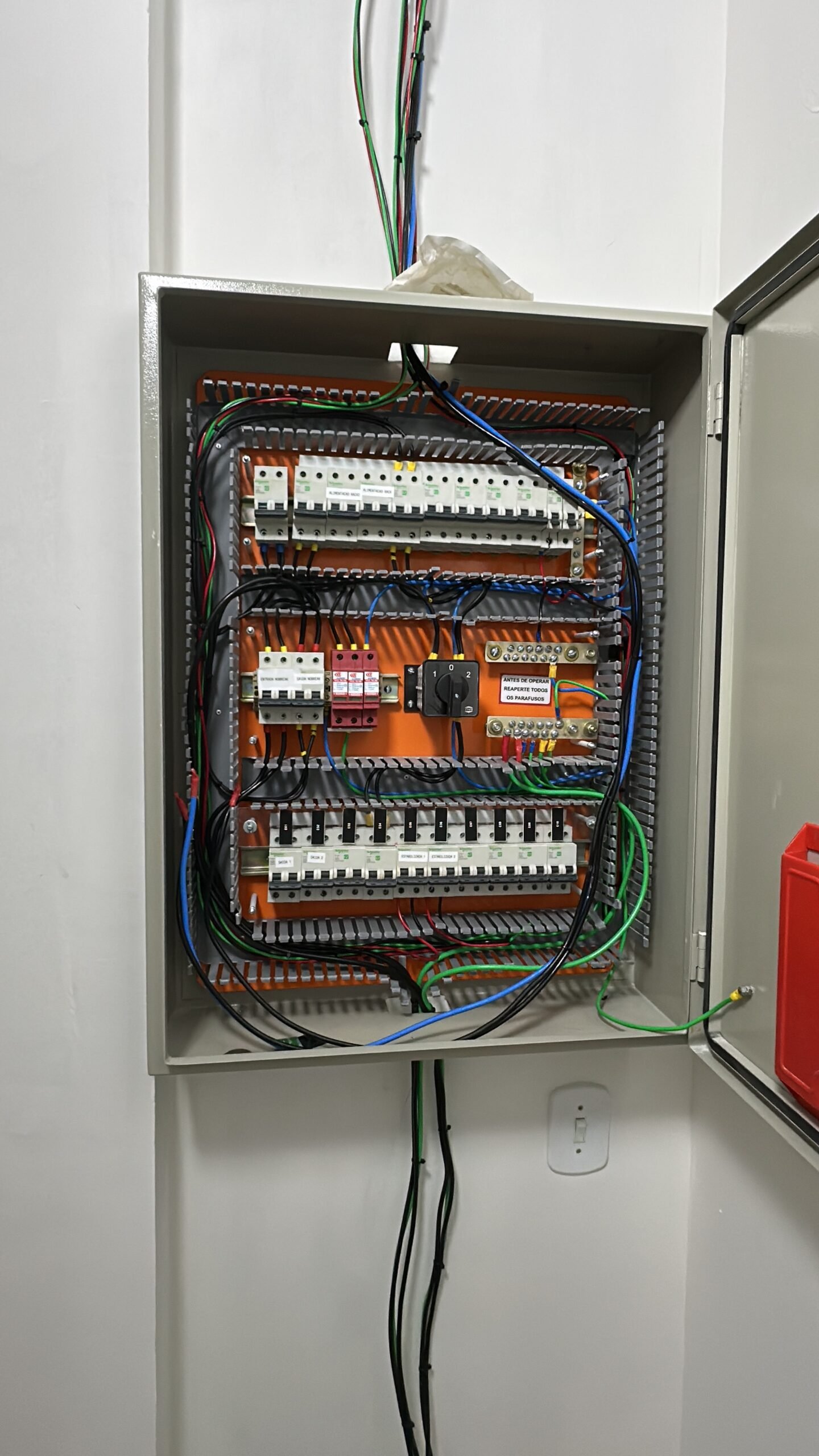

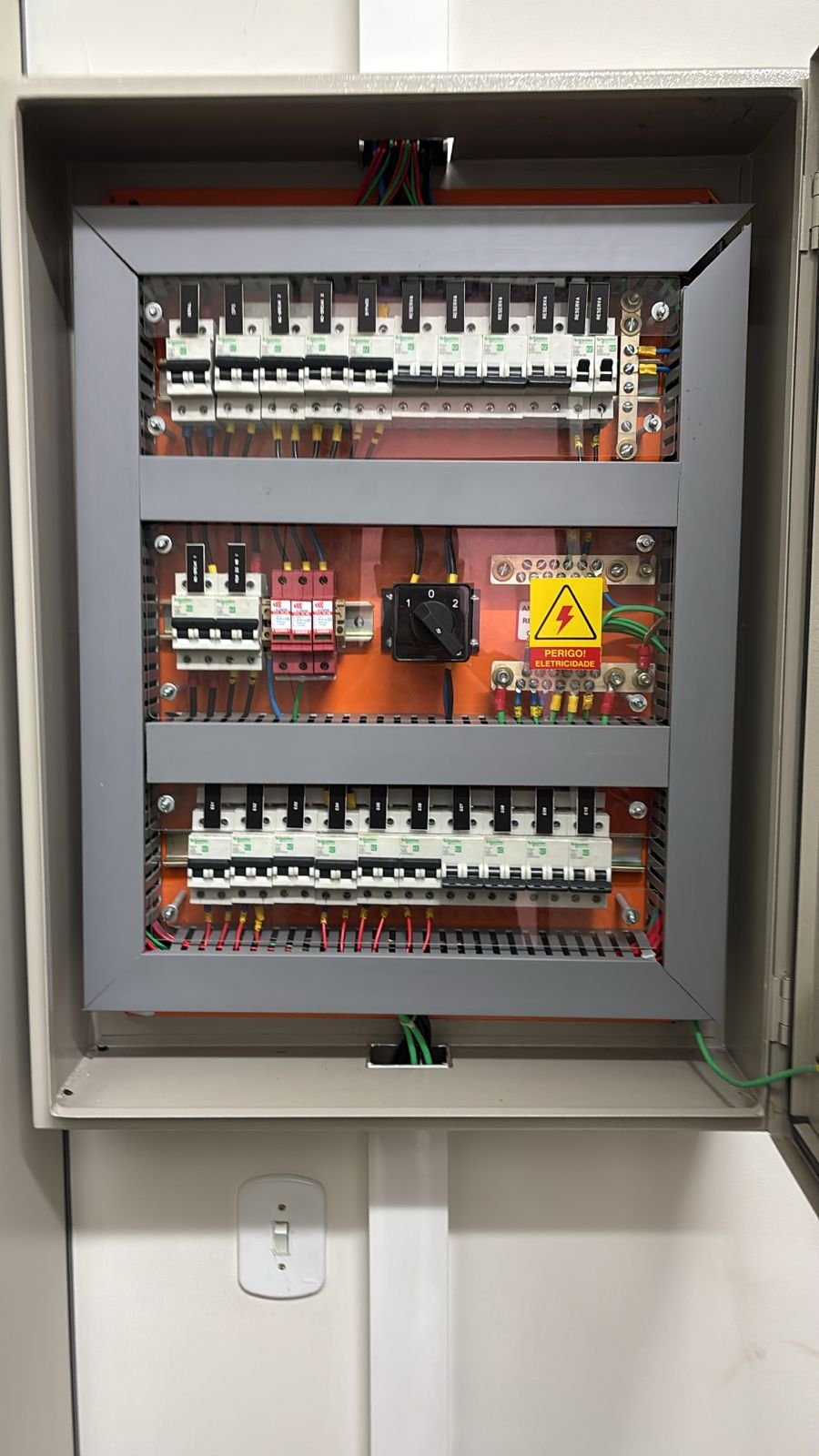

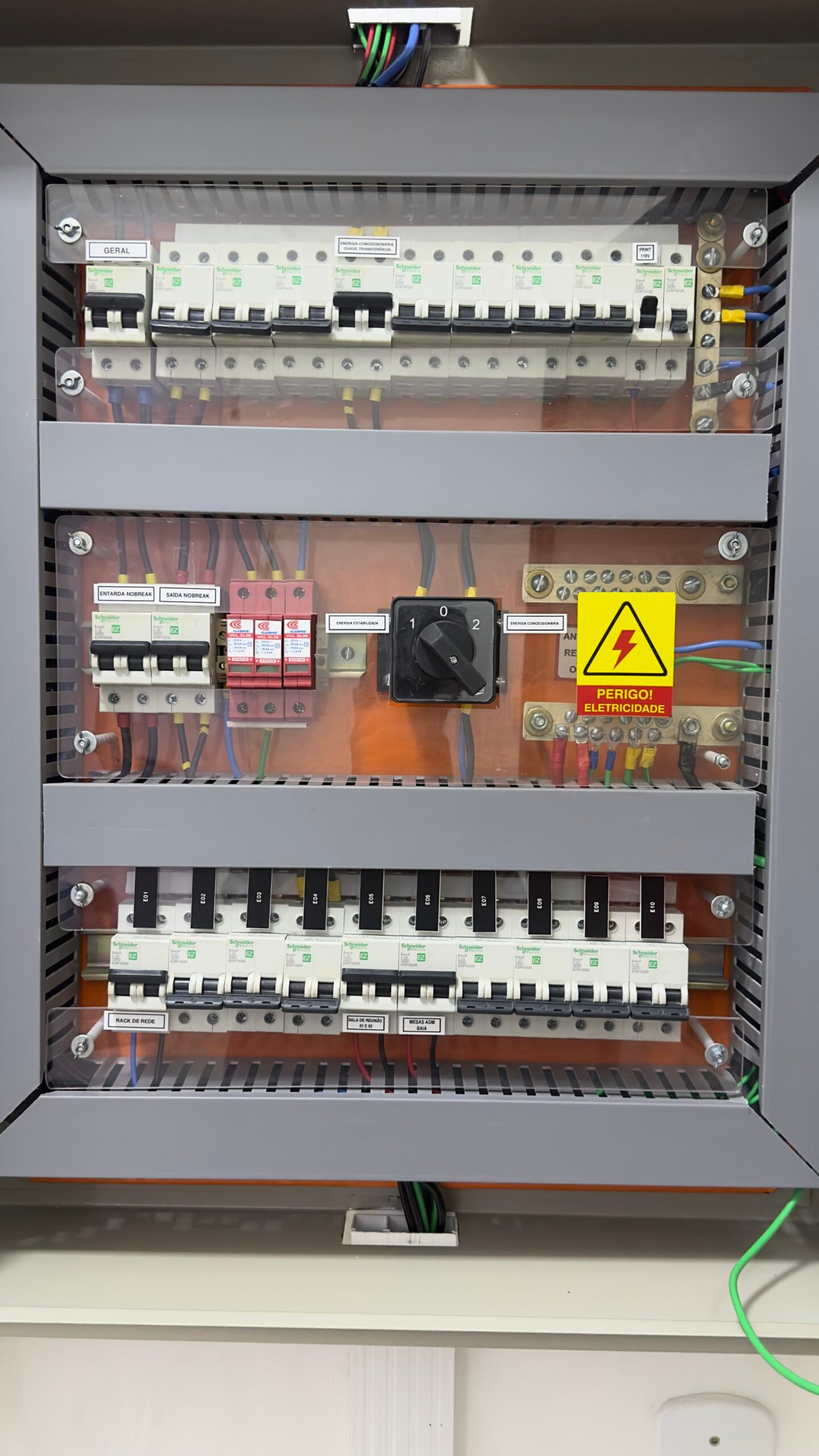

Foi realizada a instalação da nova rede elétrica, baia de adm e salas de reunião.
Realizada a ativação da rede elétrica da concessionária no quadro.

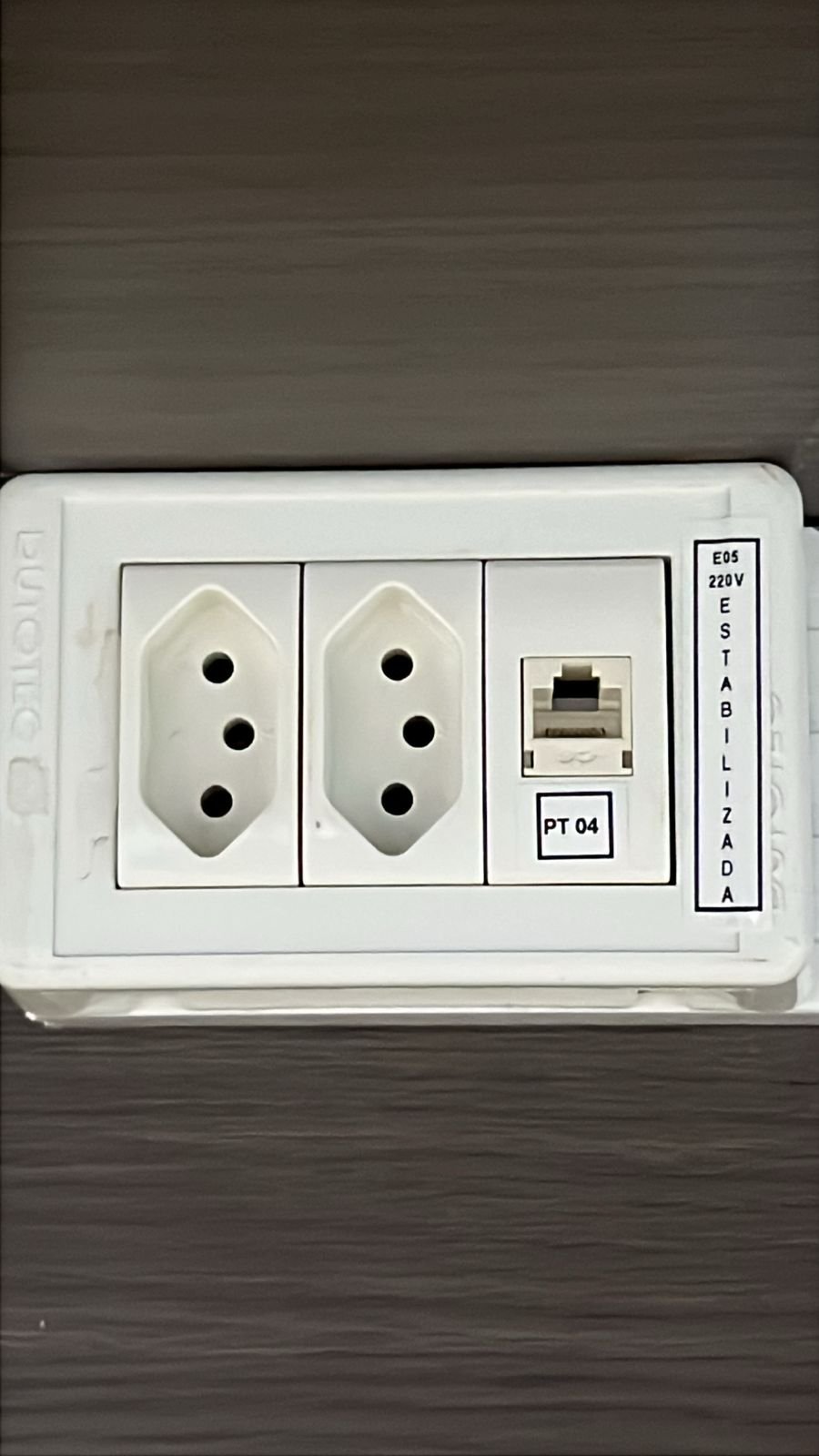

Realizada a identificação de cada ponto elétrico.

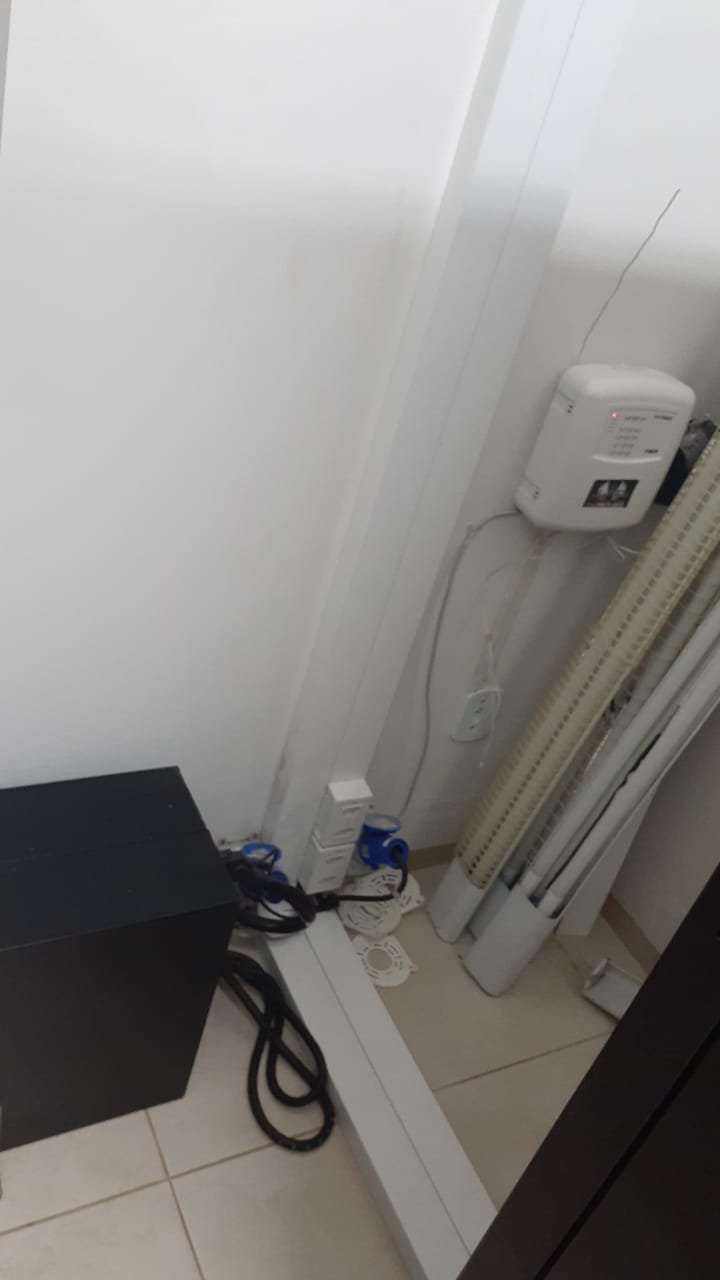

Realizada a instalação da rede elétrica para alimentação do nobreak.

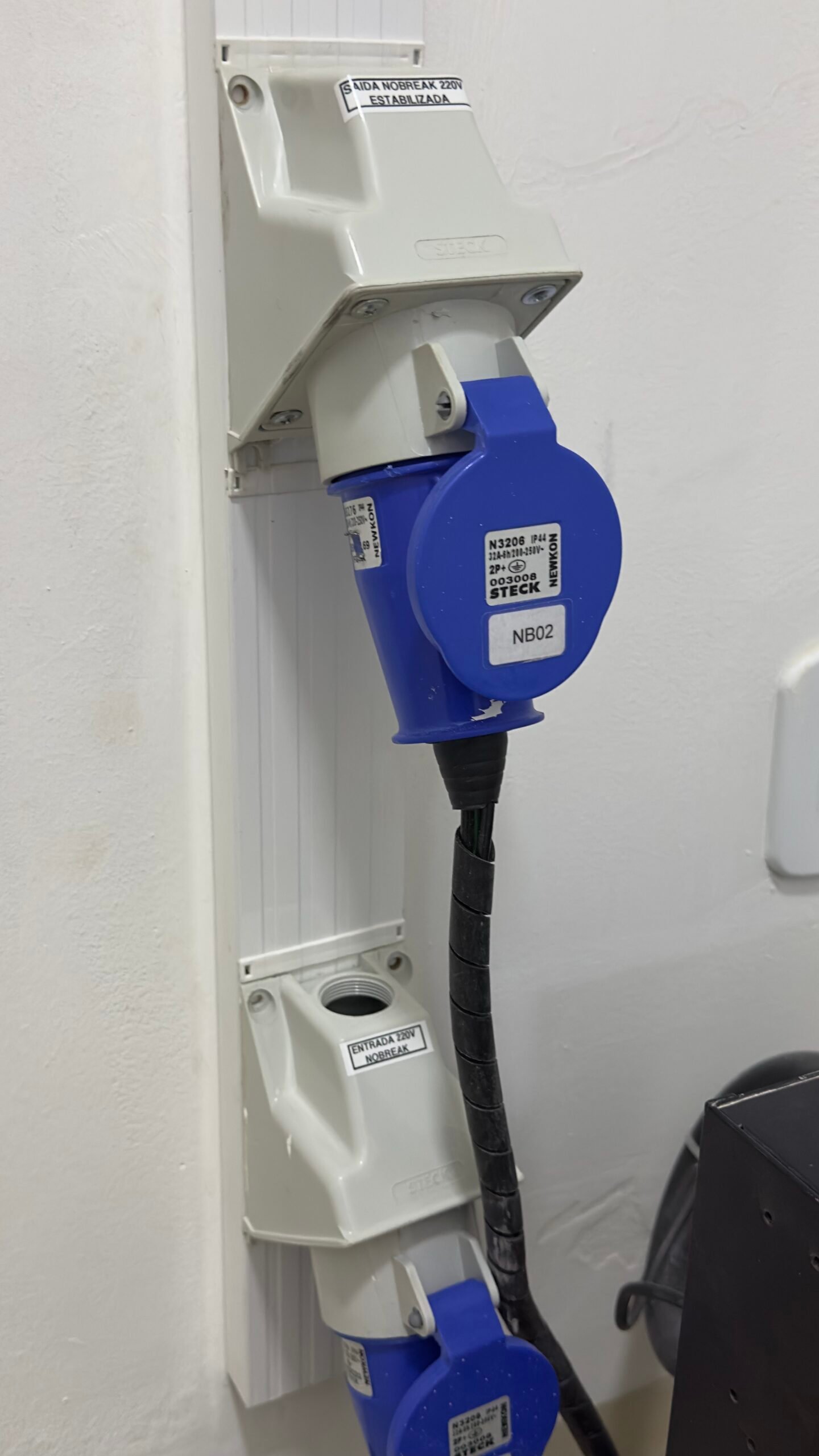

Realizada a instalação da rede estabilizada do nobreak para o quadro.
* Realizada a instalação da infra para o datacenter para receber o cabeamento elétrico no quadro de comando e cabo utp no rack.
* Realizada a crimpagem dos pontos de rede e identificação.

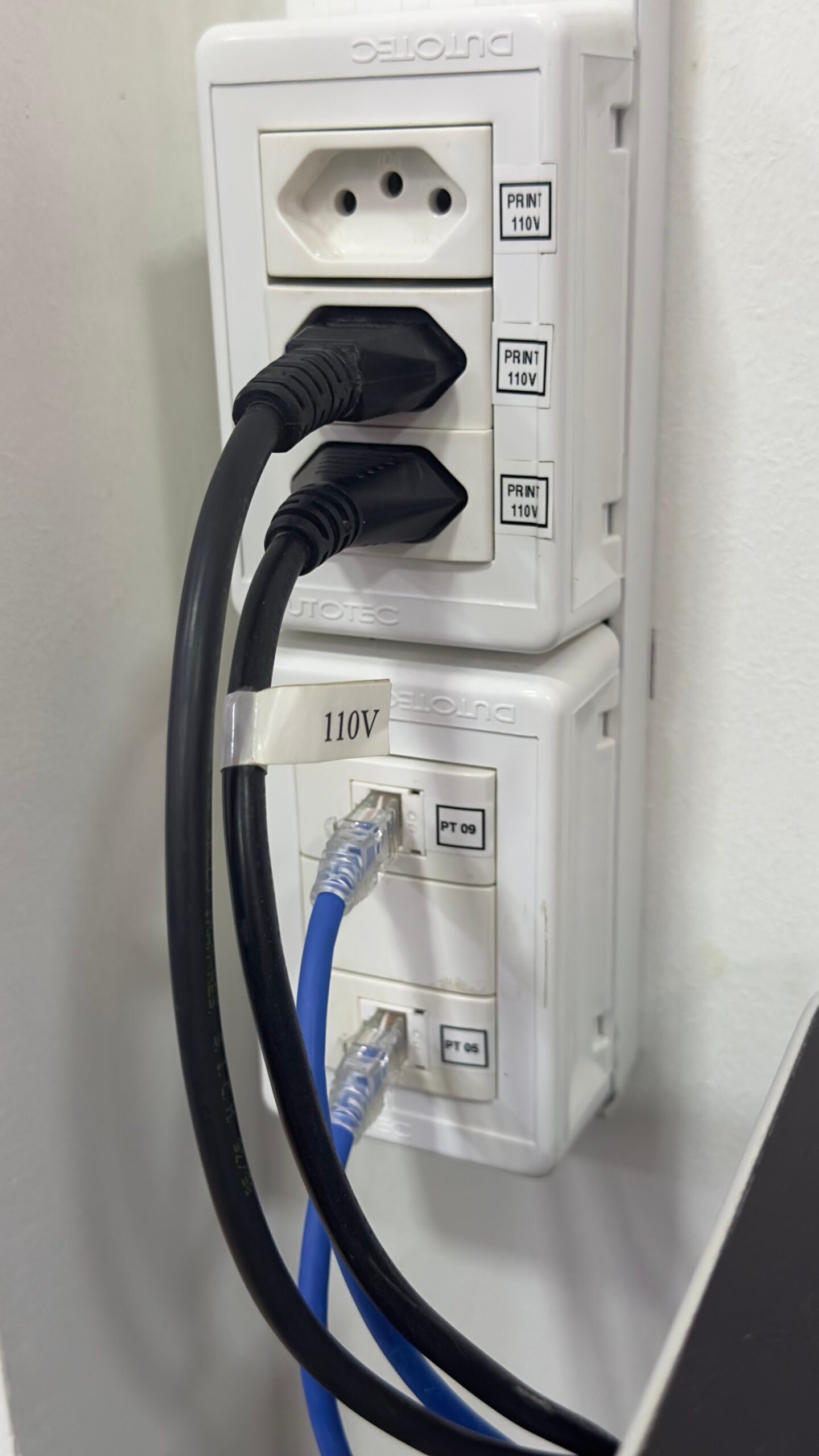

* Realizada a instalação da rede suja 110v para alimentação das impressoras.

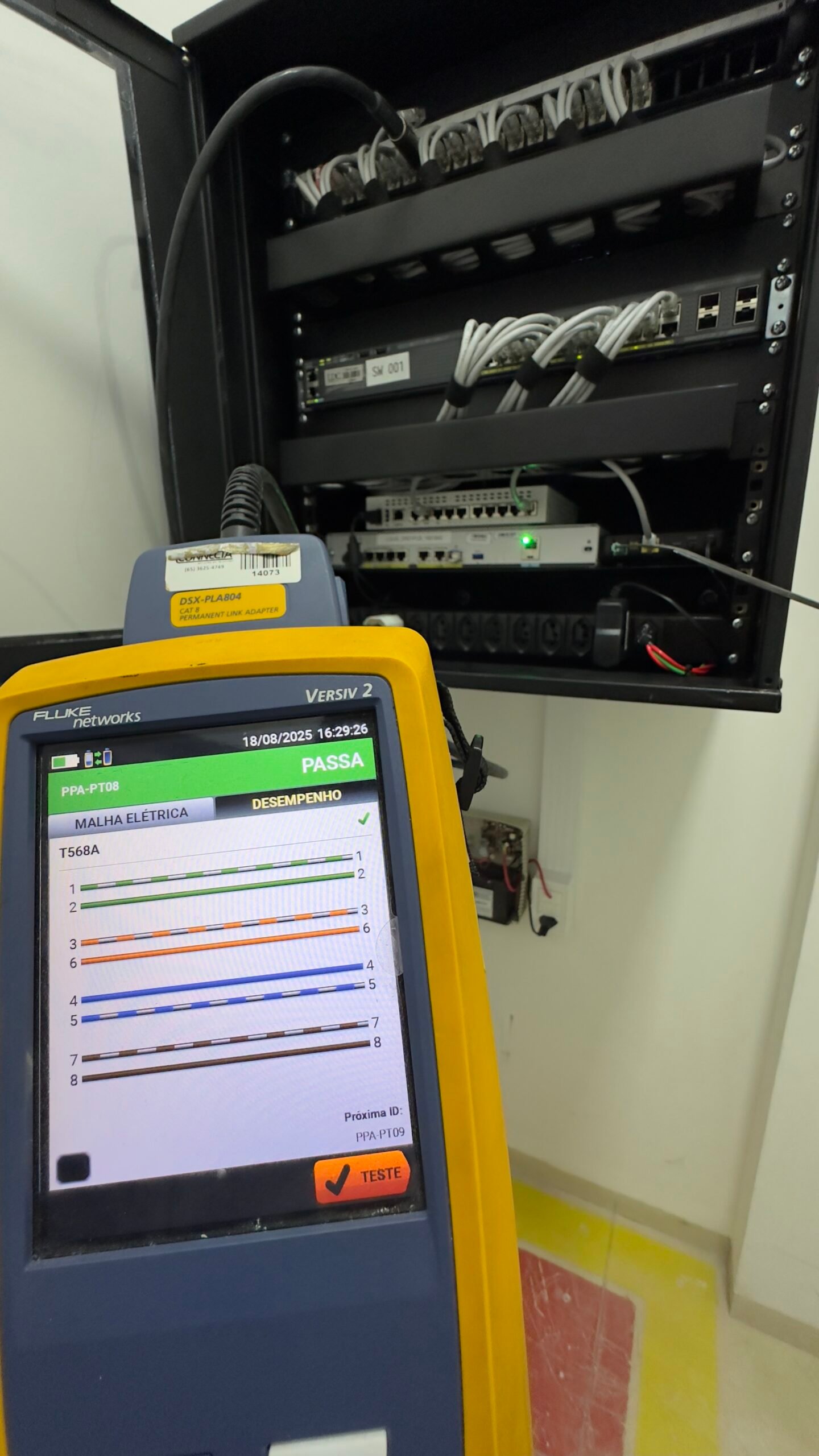

* Realizada a certificação dos pontos de rede.
* Realizada a instalação dos pontos elétricos.

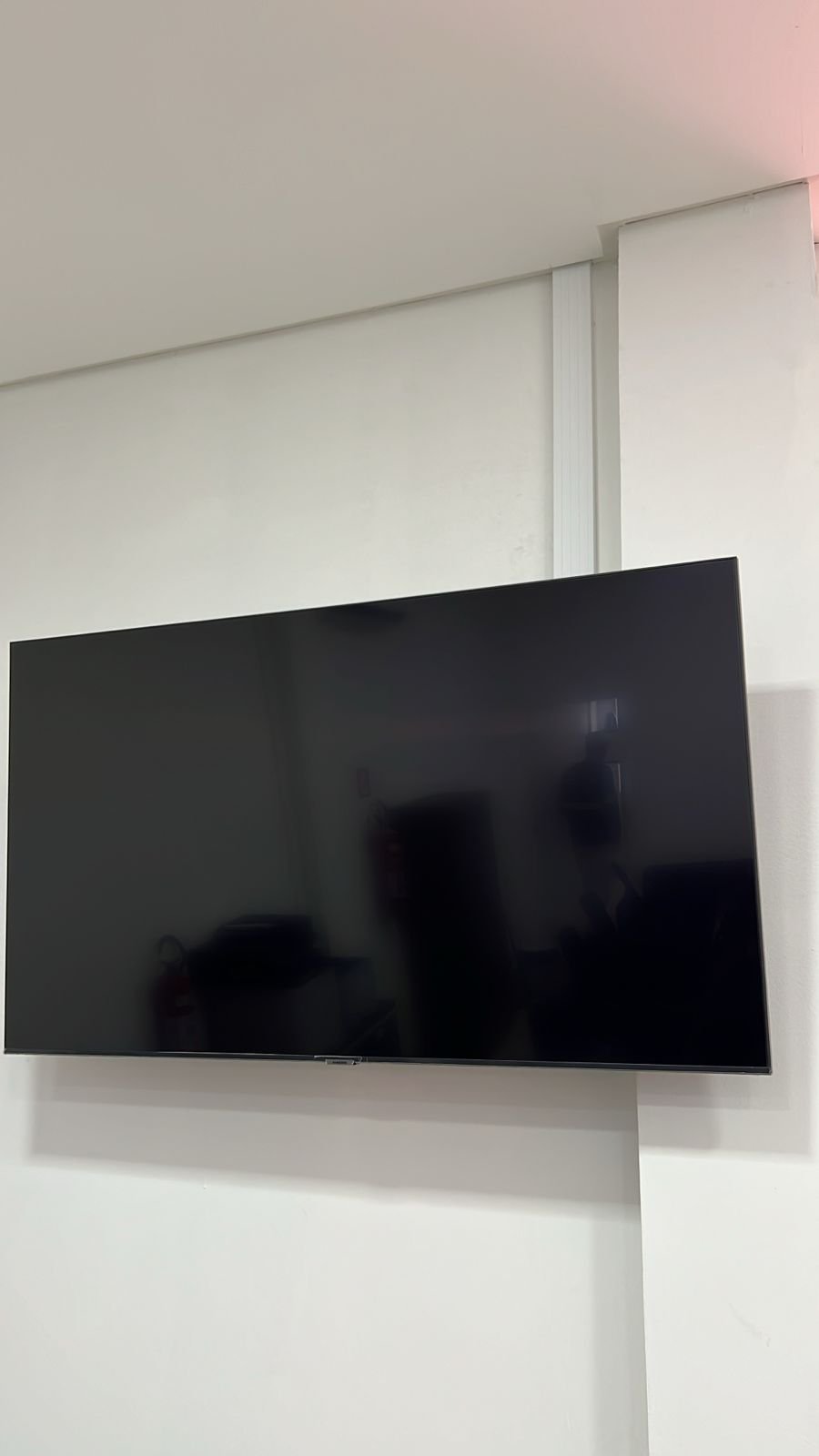

* Por solicitação da Julia, foi instalada a TV da baia adm, mais próxima à coluna na parede.
* Lançado o cabo HDMI para a TV da baia ADM e sala de reunião 2.

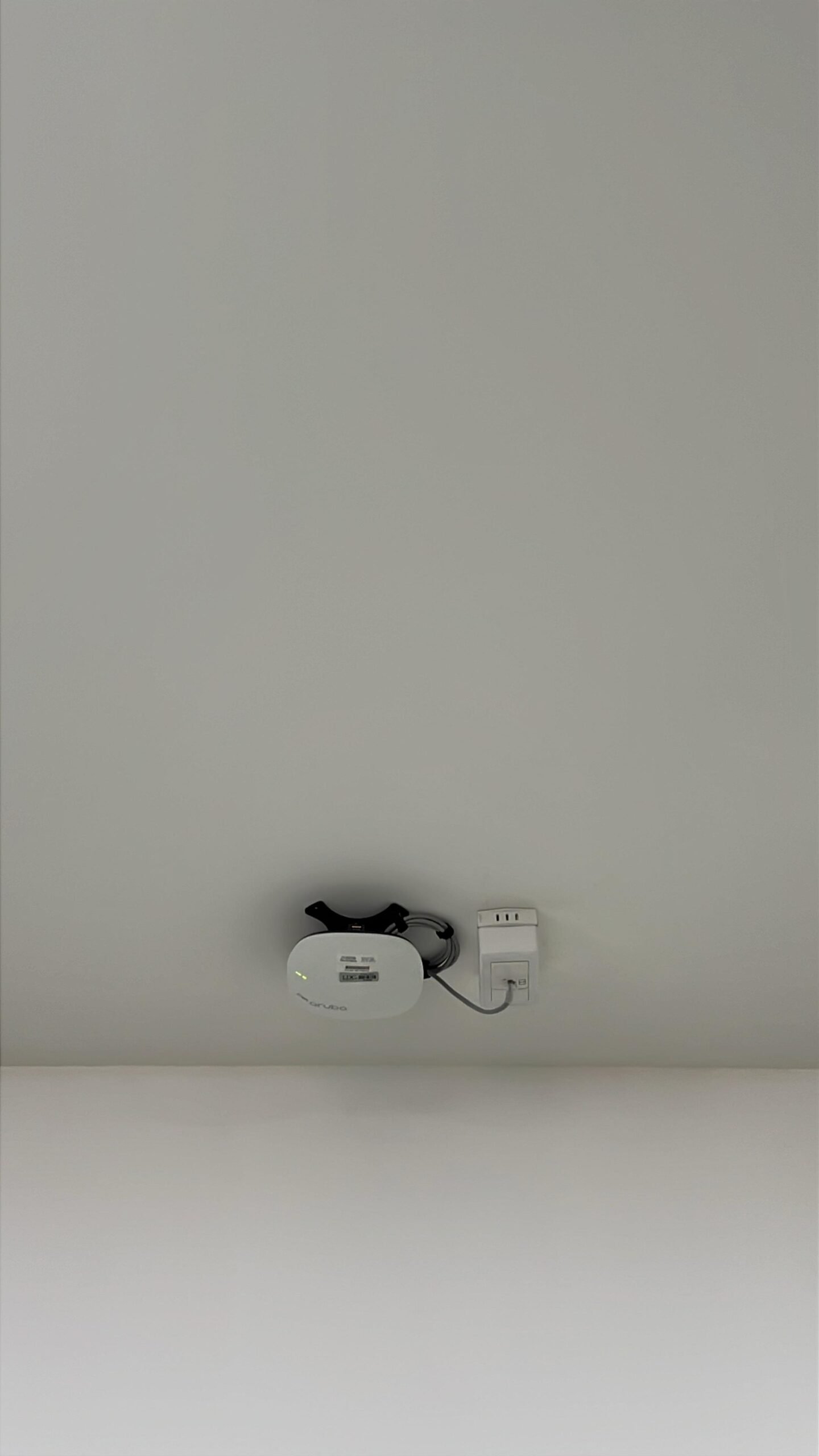

* Realizada a instalação do inforne com abertura com taq e troca da fonte estabilizada da fechadura.
* Realizada a instalação do relógio ponto.

*Deixado o rack e nobreak na unidade de Mutum.
* Realizada a certificação dos pontos de rede.
Nossa equipe esta de prontidão para melhor atendê-lo!
